子育てと2階リビングの家~ママの為の注文住宅~
京都市伏見区I邸
すべて|すべて
建築中レポート
- 1. 2019年09月22日
-
完成
掲示板クロスも貼り終わり、キッチンからのママ目線空間が出来上がりました。
- 2. 2019年09月19日
-
美装工事
養生をめくり、掃除やさんに綺麗に美装していただいています。
- 3. 2019年09月18日
-
造作建具
壁紙のクロスに合わせグレーで建具を作りました。
- 4. 2019年09月18日
-
壁掛けテレビ
お施主様と打合せした高さで壁掛けテレビを取り付けました。
- 5. 2019年09月11日
-
仕上げ工事
器具取付や、設備器機取付など、仕上げの工事に入りました。
- 6. 2019年09月07日
-
クロス工事
アクセントクロスが貼れました。
- 7. 2019年09月05日
-
手摺取付
アルミの木風手摺でバルコニーが仕上がりました。
- 8. 2019年09月02日
-
クロス下地
ボードの継ぎ目などにパテをしていきます。
- 9. 2019年08月30日
-
軒天塗装
軒天をホワイトに塗装しました。
- 10. 2019年08月28日
-
小屋裏工事
小屋裏のボードや笠木の工事をしました。
- 11. 2019年08月27日
-
電気工事
照明器具の開口、スイッチやコンセントの開口を行いました。
- 12. 2019年08月22日
-
建築照明造作
壁掛けテレビの上の間接照明の造作完了しました。
- 13. 2019年08月22日
-
階段取付
小屋裏へ上がる固定階段が取り付きました。
- 14. 2019年08月21日
-
キッチン施工
二列型のアイランドキッチンを施工しました。
- 15. 2019年08月10日
-
中間立ち会い
現場にて、コンセント位置の確認や壁掛けテレビの高さ決めなどを行いました。
- 16. 2019年08月09日
-
外壁工事
ブラックで統一した外壁の工事です。
- 17. 2019年07月29日
-
小屋裏
小屋裏のフローリング貼り
- 18. 2019年07月29日
-

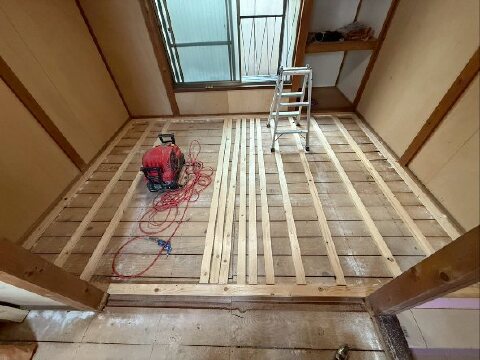

2階床工事
防音や水平剛性強化の為、2階のフローリング下に強化PBを貼りました。
その上からフロアーを貼って行きます。
- 19. 2019年07月22日
-
屋根施工
屋根にガルバリウム鋼板を施工しました。
- 20. 2019年07月15日
-
バルコニー防水工事
不燃のケイカルの下地にFRP防水を工事しました。
- 21. 2019年07月12日
-
内部配管
中間検査に合格し、内部配管に入りました。2階からの排水音を軽減するため、防音配水管で施工しました。
- 22. 2019年07月09日
-
サッシ取付
構造金物を取り付けた後は窓を取付します。
- 23. 2019年07月08日
-
ユニットバス施工
吊り金具を使用して2階にユニットバスを設置いたしました。
- 24. 2019年07月05日
-
上棟日
梅雨の中、天候が心配でしたが、週間天気予報をみごと覆し雲時々晴れで上棟日を迎えました。
- 25. 2019年07月04日
-
足場
外部足場工事
- 26. 2019年07月03日
-
土台
土台、断熱、床板の工事
- 27. 2019年07月02日
-
立ち上がり
基礎の立ち上がり、アンカー、ホールダウン。
- 28. 2019年06月19日
- 29. 2019年06月11日
-
墨だし
墨だしの為の捨てコンを施工しました。
- 30. 2019年06月10日
-
残土処分
地盤改良で沢山出た残土を搬出致します。
- 31. 2019年04月20日
-
地鎮祭
本日お天気に恵まれた中、地鎮祭を行いました。
ケガが無く、無事にお引き渡しが出来るよう願いを込めてお祈りいたしました。
