【建売住宅】住んで7年 間取り激変で収納UP!!

西京区

すべて|すべて

建築中レポート

1. 2025年01月17日

完成写真撮影

完成写真撮影

本日、家具など小物を入れ完成写真撮影となります。
後日お客様へお引渡しになります。

2. 2025年01月17日
カップボード

カップボード

遅れていたカップボードを取付しました。
アクセントクロスのブルーが映えるよう、木目クロス・木目建具と合わせて木目カップボードになります。

3. 2025年01月16日
美装工事

美装工事

各仕上げ工事が終わり、養生材を撤去しハウスクリーニングとなります。

4. 2025年01月16日
框組造作建具

框組造作建具

造作建具のアップ。
スッキリとした框組の建具。
横にはダイニングテーブルはら使えるコンセントを配置。
まるで家具のような仕上げリになりました。

5. 2025年01月13日

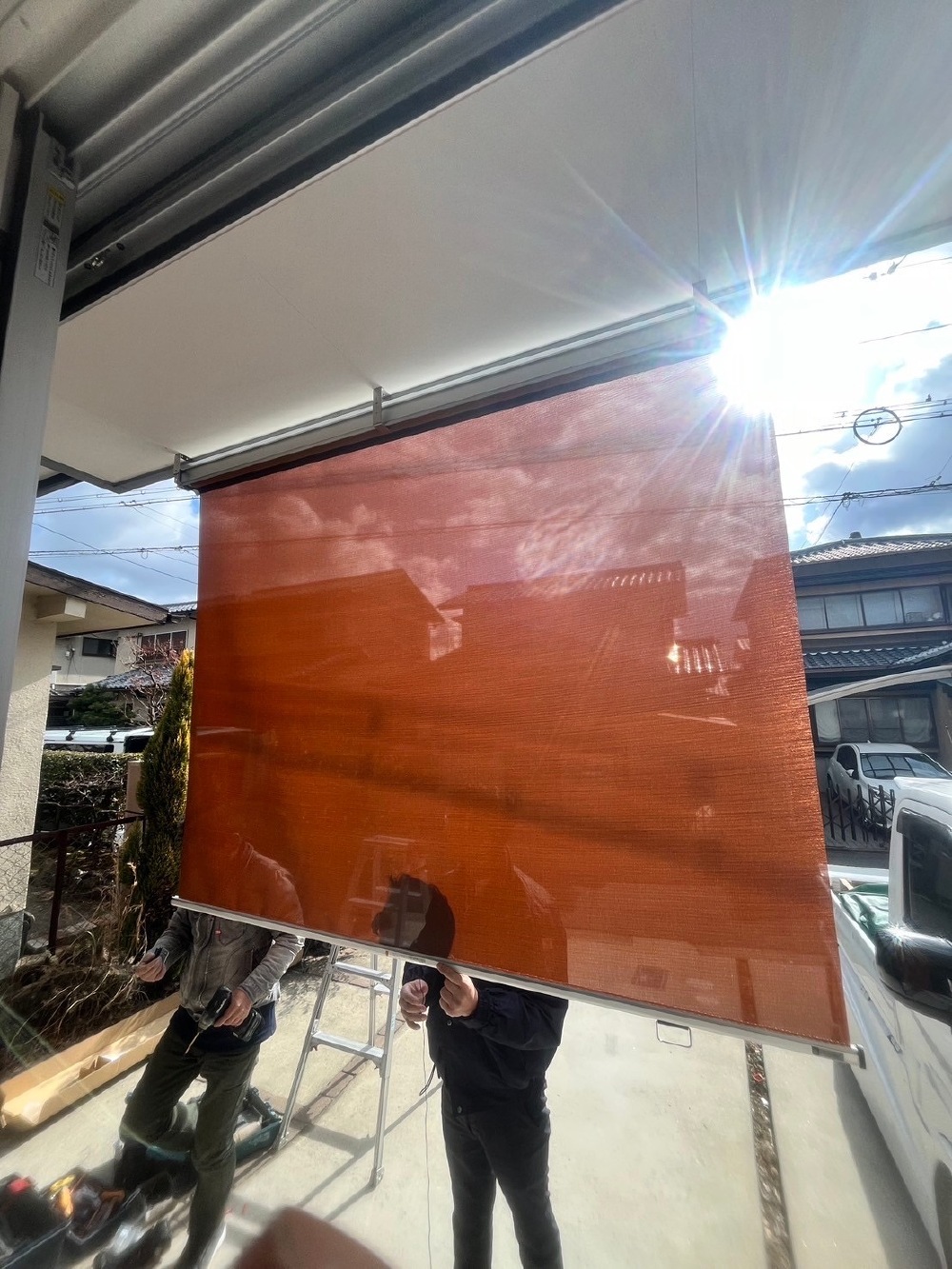

アウターシェード

アウターシェード

アウターシェードを取付ました。
お家の外観とあうオレンジで。日よけ・外部からの視線よけから遮ります。
ロールスクリーンタイプになるので不要な時には上に上げておけます。

6. 2025年01月12日

造作鏡

造作鏡

大工さんによって作られた木枠に鏡が入りました。

7. 2025年01月11日
WIC 可動収納

WIC 可動収納

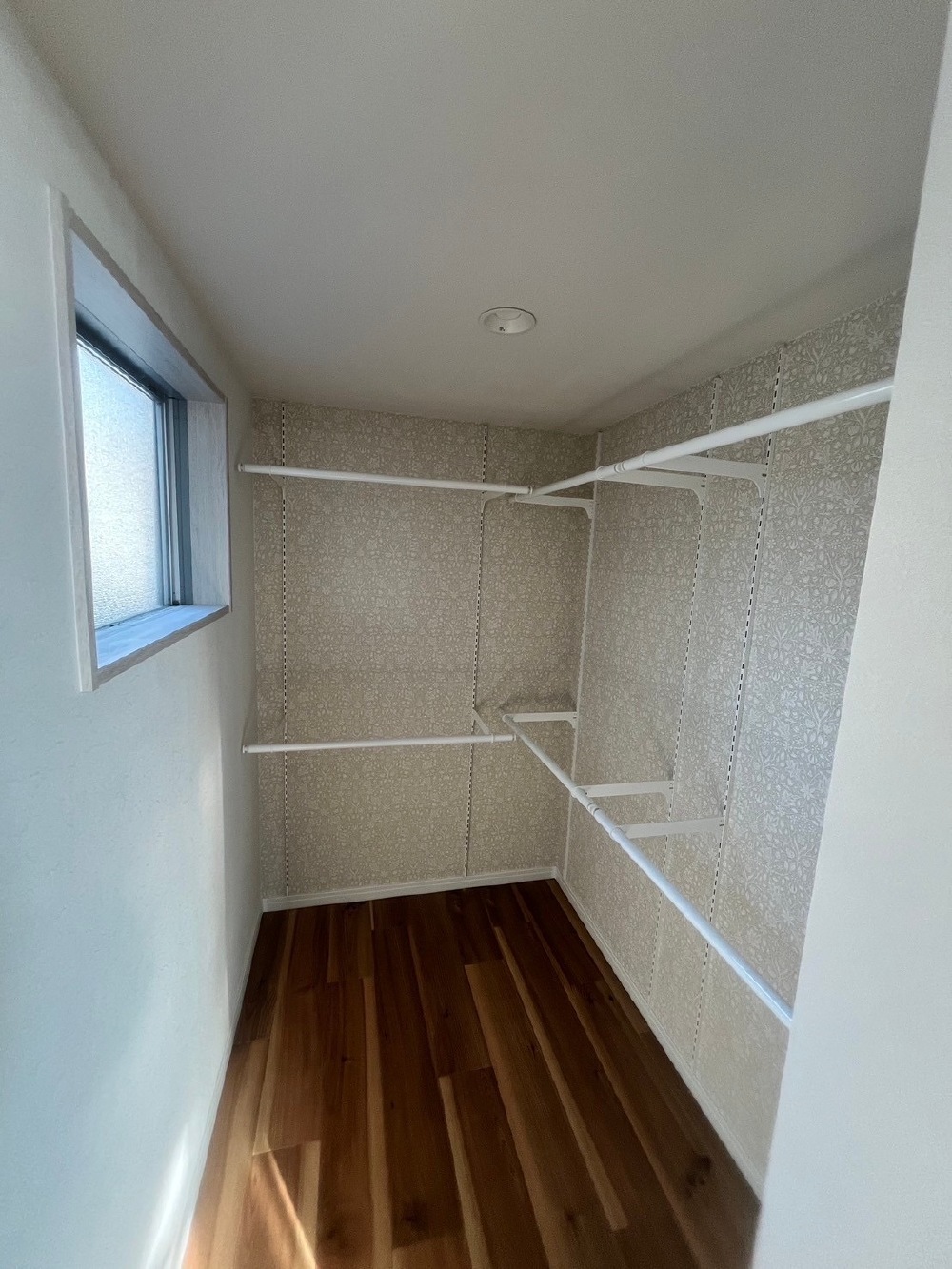

リノベーションによって出来たWIC。
衣類をメインに収納されるとのことでしたので、可動式のパイプを取付ました。
壁紙はアクセントクロスになります。

8. 2025年01月11日
エコカラット

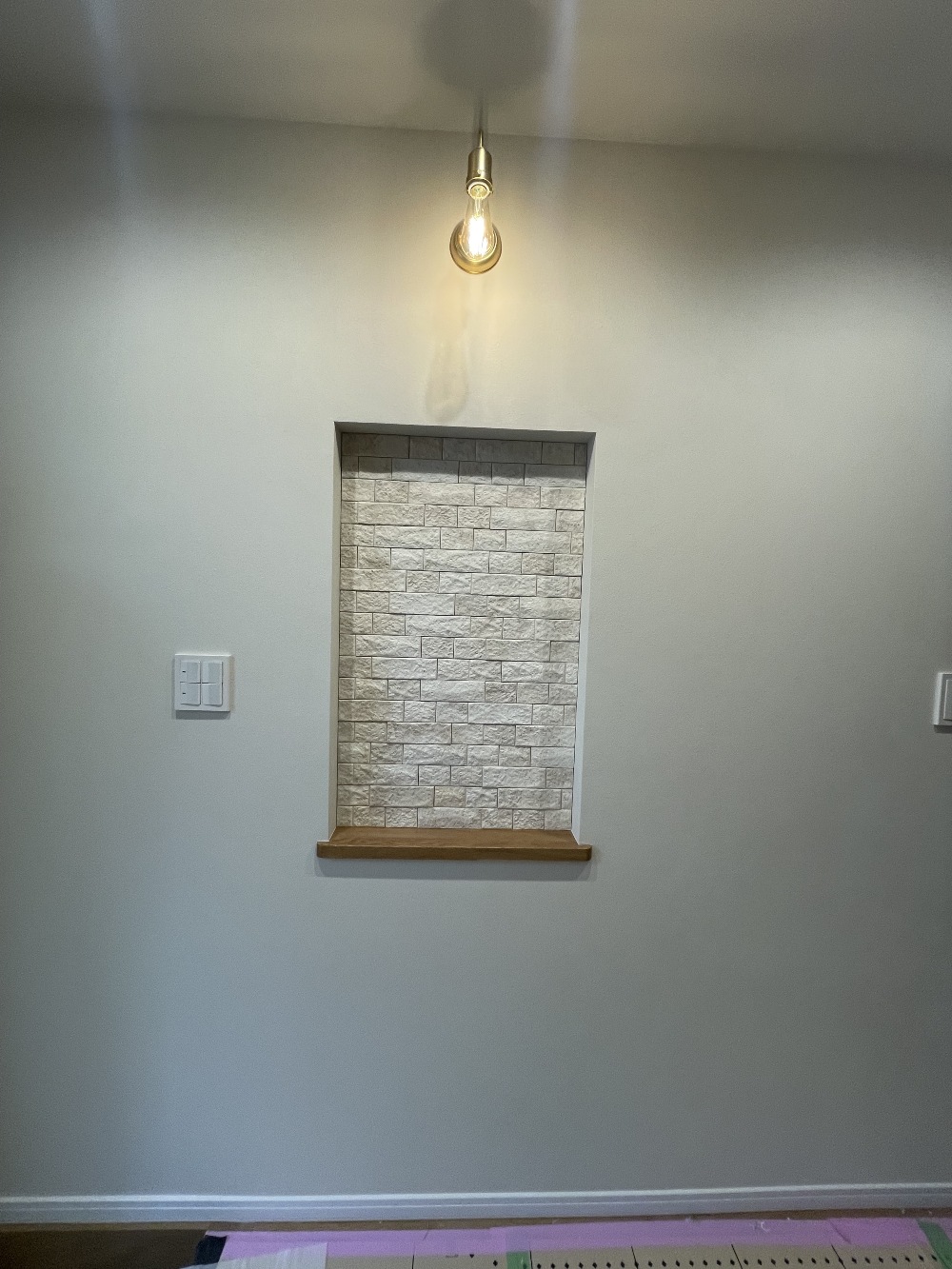

エコカラット

玄関直ぐにアクセントとしてニッチを作りました。
お客様ご希望のエコカラットになります。

上の照明器具はお客様の御支給ですが、雰囲気と合っていますね。

9. 2025年01月10日

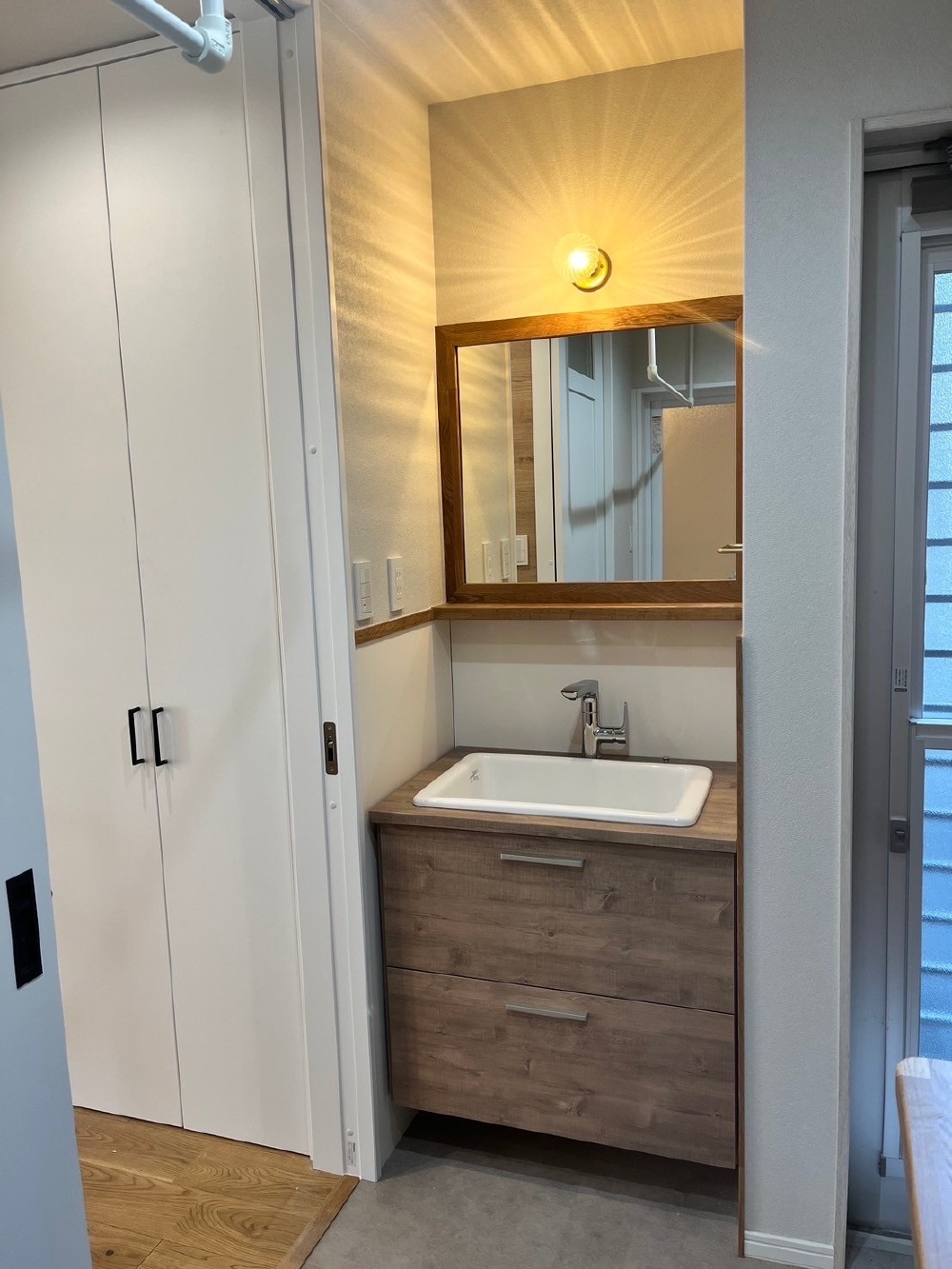

洗面台取付

洗面台取付

年明けより各設備の仕上げ工事となります。
工事はいよいよ終盤を迎えました。

【TOTO】ドレーナ
深型の大きな陶器ボウルが人気です。

10. 2024年12月26日

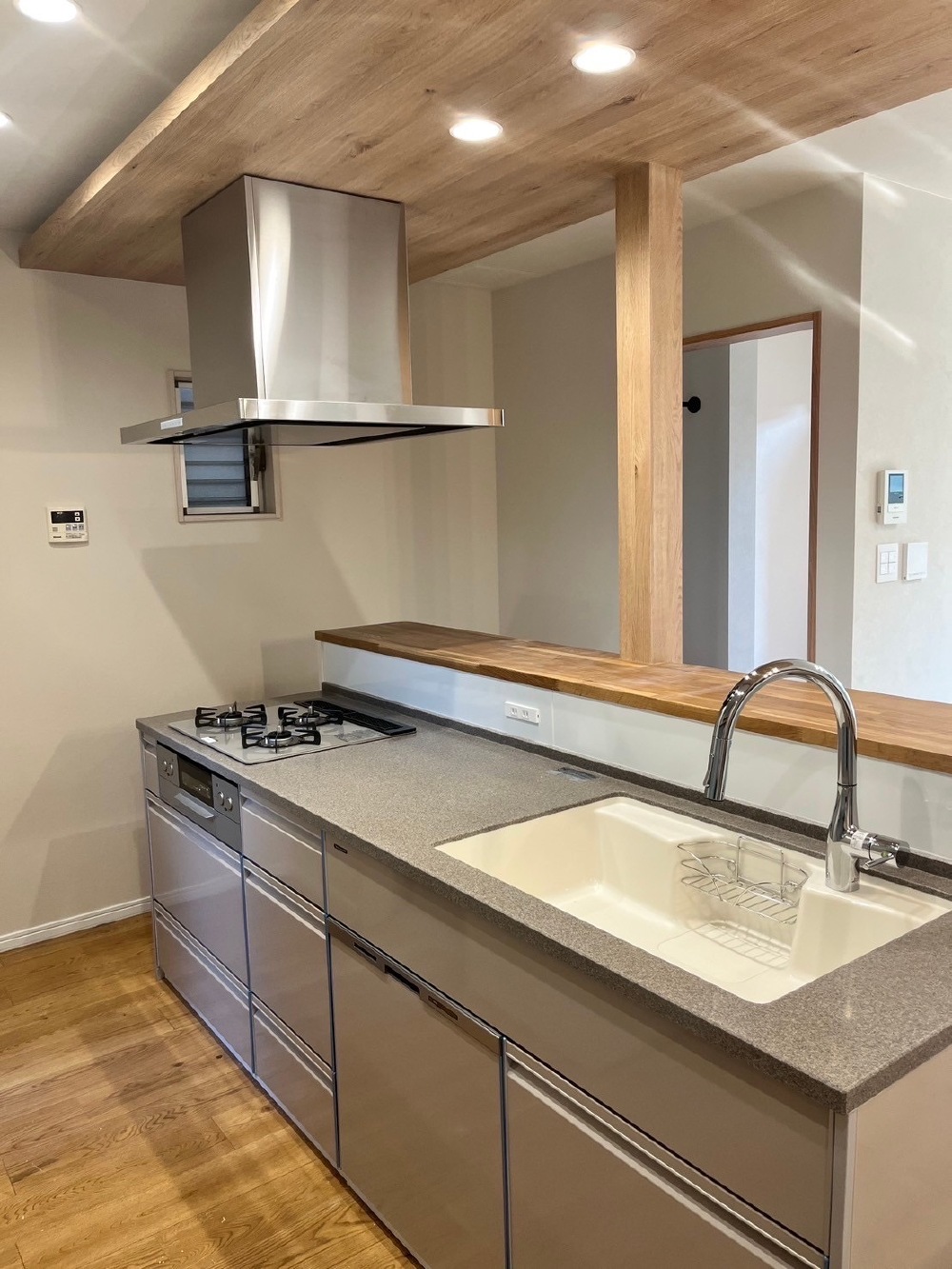

キッチン

キッチン

タカラスタンダードのキッチンを据付ました。

【タカラスタンダード】:トレーシア
ホーロー面材で清掃性は◎

11. 2024年12月25日
クロス工事・仕上げ工事

クロス工事・仕上げ工事

ベース・アクセントクロスそれぞれ貼終え、照明器具などの取付しました。

12. 2024年12月24日

キッチン背面のクロス貼り③

ニッチ部分の張り替えが終了☆
美しい仕上がりになりました。
白をベースにしたナチュラルな印象のクロス。
さらに、室内全体の張り替え作業に続きます。

13. 2024年12月24日

キッチン背面のクロス貼り②

その①に続く、クロス貼り。
手際よく職人さんが作業を進められています。
次は、造作ニッチ部分を貼り終えて、いったん部分完成です。

14. 2024年12月24日

キッチン背面のクロス貼り①

間取り変更で、移設を行った「キッチン」
背面のクロス張り替え工事がスタートしました。

15. 2024年12月20日
木目クロス

木目クロス

キッチン背面はアクセントクロス・木目の2色が出てきます。
色味がごちゃつかないように木目は同系色で仕上げていきます。
木目柄建具優先に木目クロスを選定していきます。

16. 2024年12月16日
内部塗装

内部塗装

水回りに使用している集成材には撥水性のある塗料を塗っていきます。

17. 2024年11月28日

キッチン背面 造作棚

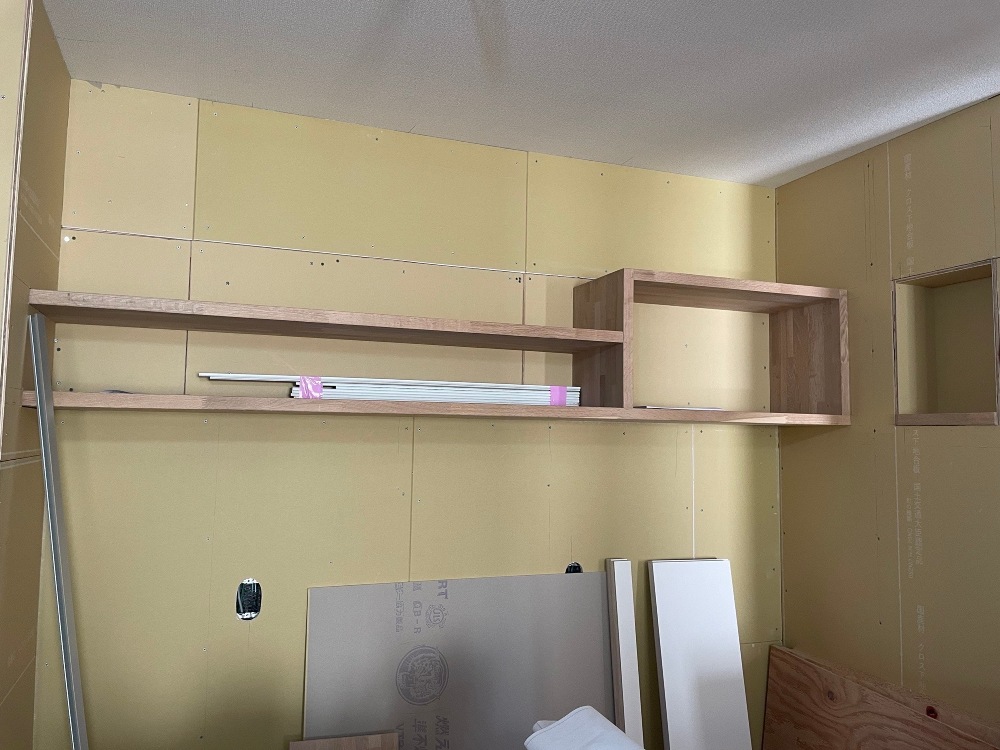

キッチン背面 造作棚

大工さんにて造作棚を加工・取付しました。
長方形の箇所には造作建具が入ります。

右側にあるニッチは神棚になります。
壁の真裏は間取り変更に伴い少し空間がありましたので、奥行きのあるニッチが作れそうでしたので、急遽神棚が作ることにしました。

18. 2024年11月28日
キッチンパネルと造作ミラー

キッチンパネルと造作ミラー

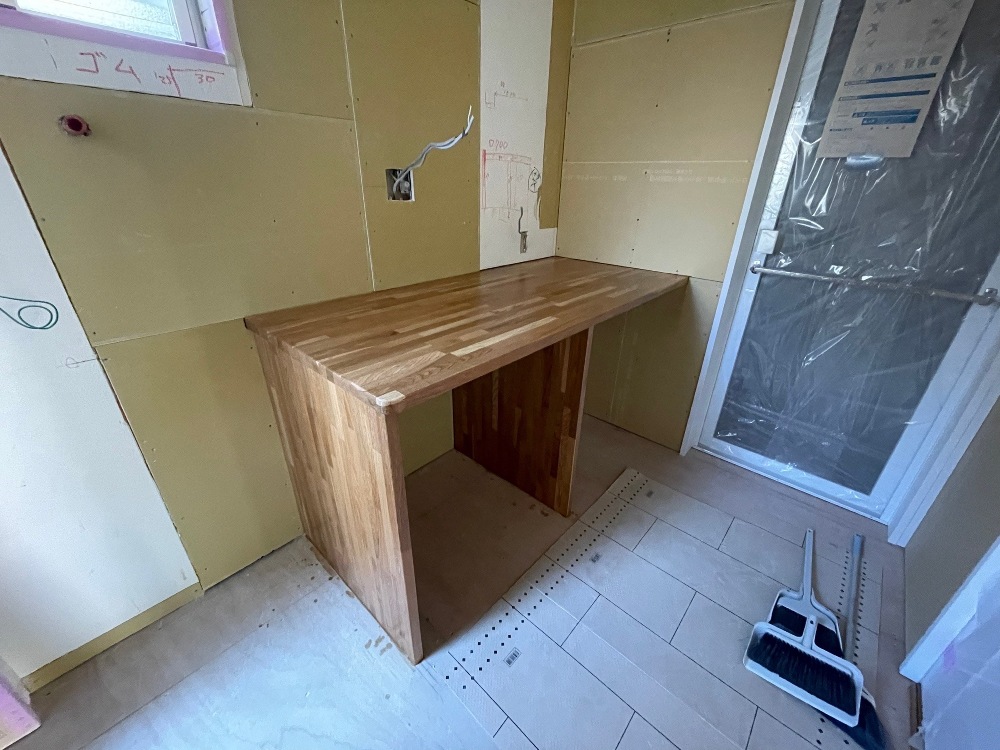

ここには洗面台が据付られますので、水がはねても大丈夫なキッチンパネルを貼りました。

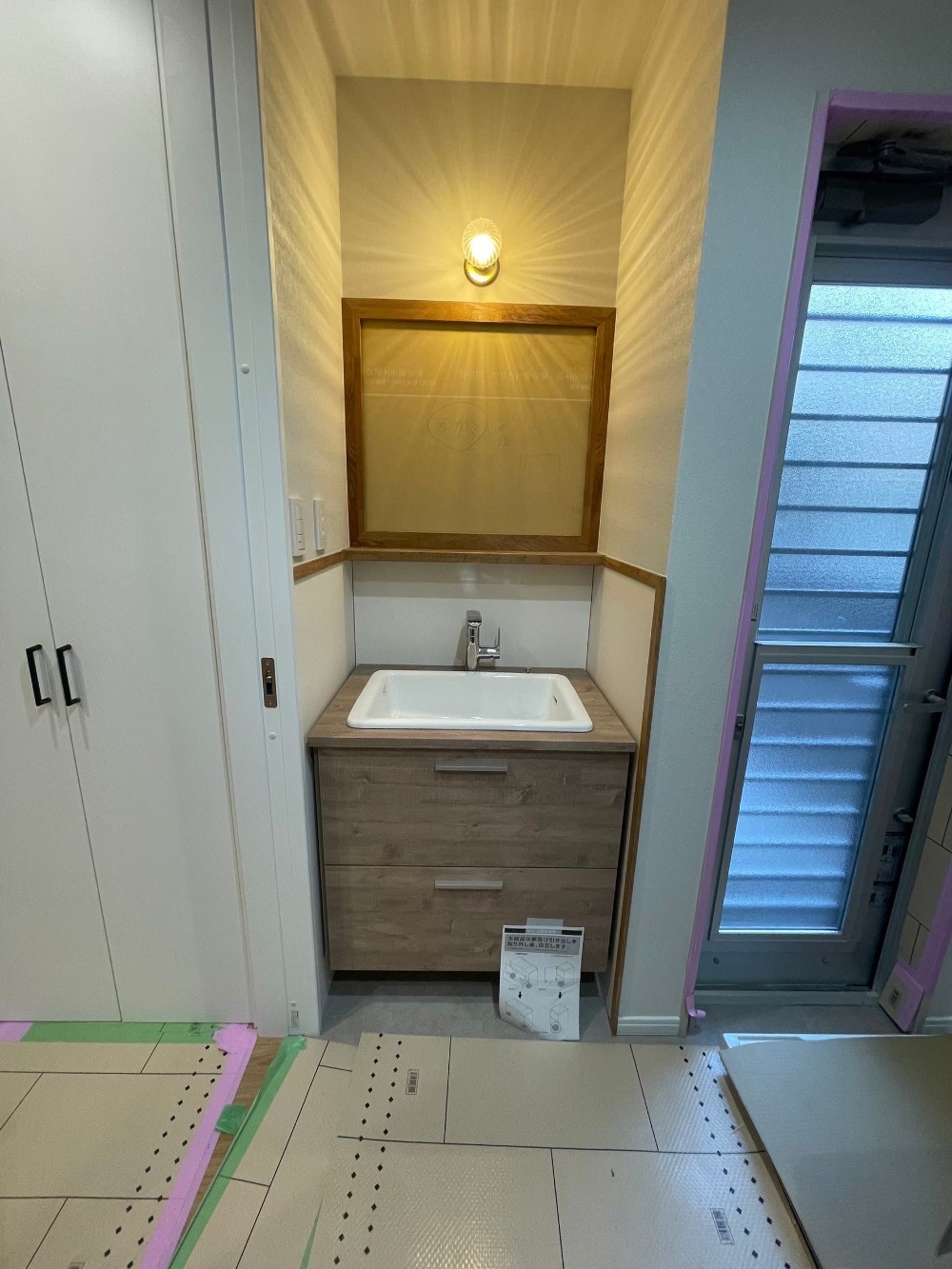

造作風な洗面台になるので、鏡も造作にすることに決まりました。
後から鏡が取付られるよう木枠は加工しています。

19. 2024年11月27日

キッチン背面造作棚

間取り計画で、キッチンの場所も移動しました。新しく設置されるキッチンの背面に、大工さんお手製の「造作収納棚」を取付けます。棚と側板が接する面に小さな穴があり、ここに「木ダボ」という木製の小さな部材を埋め込んで板どおしを接合します。接合強度も大きく、「木ダボ」は木でできているため、棚の仕上がりも自然な風合いに馴染みます(^^♪

20. 2024年11月26日
ユニットバス

ユニットバス

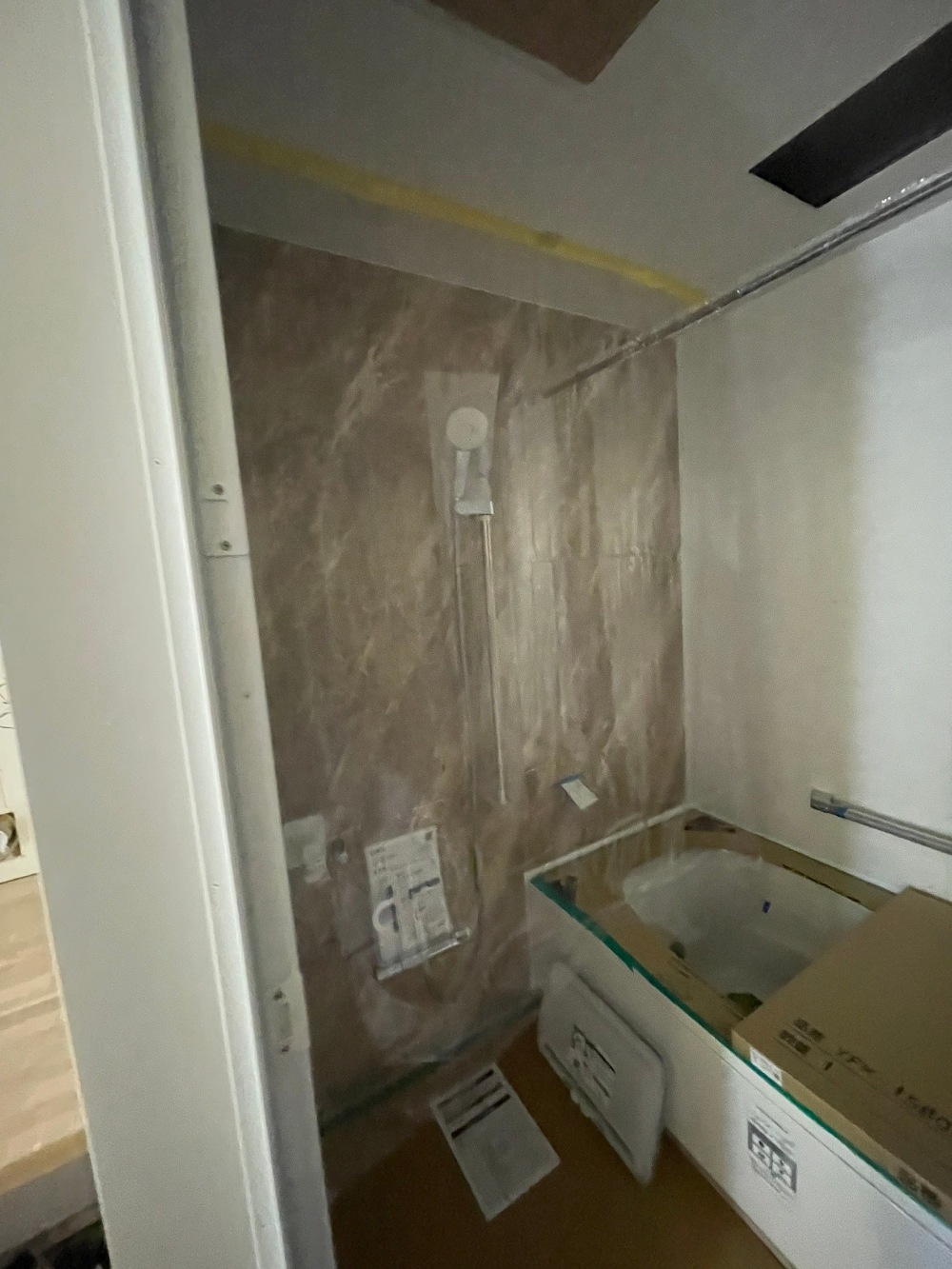

LIXILのユニットバスを据付ました。

【LIXIL】:リデア
一面のみのアクセスパネルになります。

21. 2024年11月26日
ランドリーカウンター

ランドリーカウンター

最近人気の乾太くん。
乾太くんには専用台がありますが、こちらはカウンター兼乾太くん置きとなります。
洗面所は衣類を置いたり畳んだりと、何かと作業台は必要と感じますよね。
こちらはカウンター下に市販品の衣装ケースなどが置かれる予定となっております。

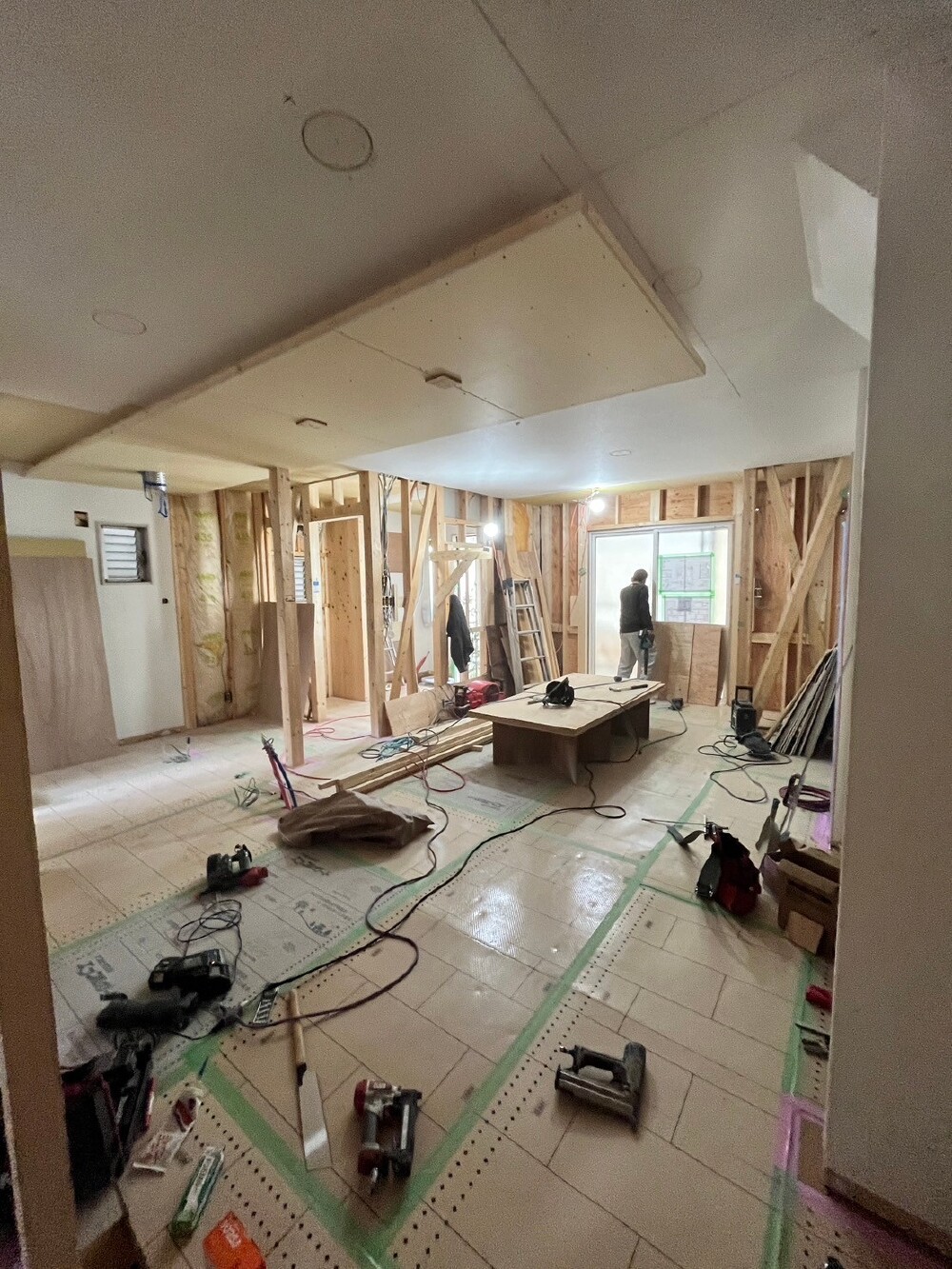

22. 2024年11月20日

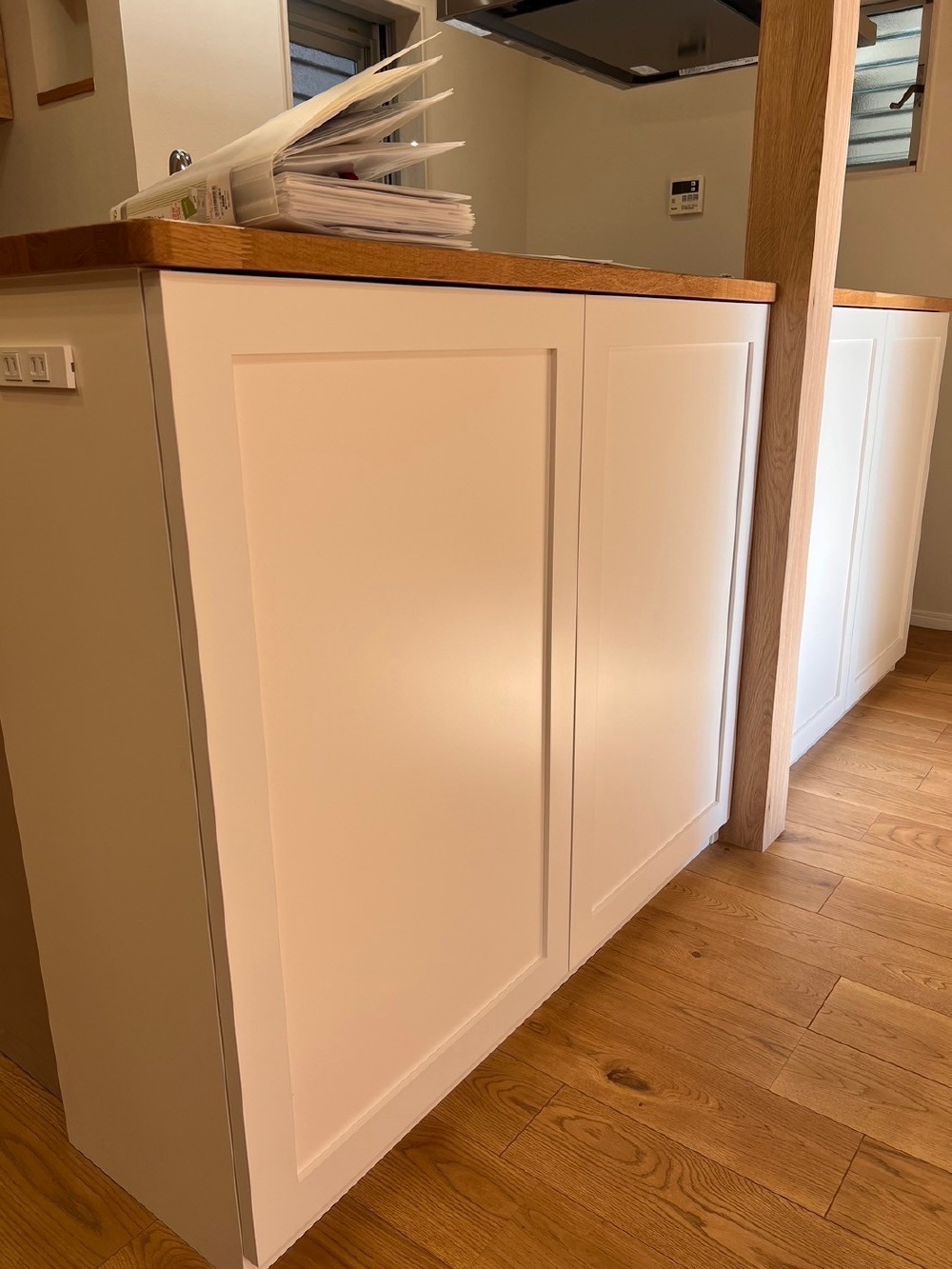

キッチン前造作収納

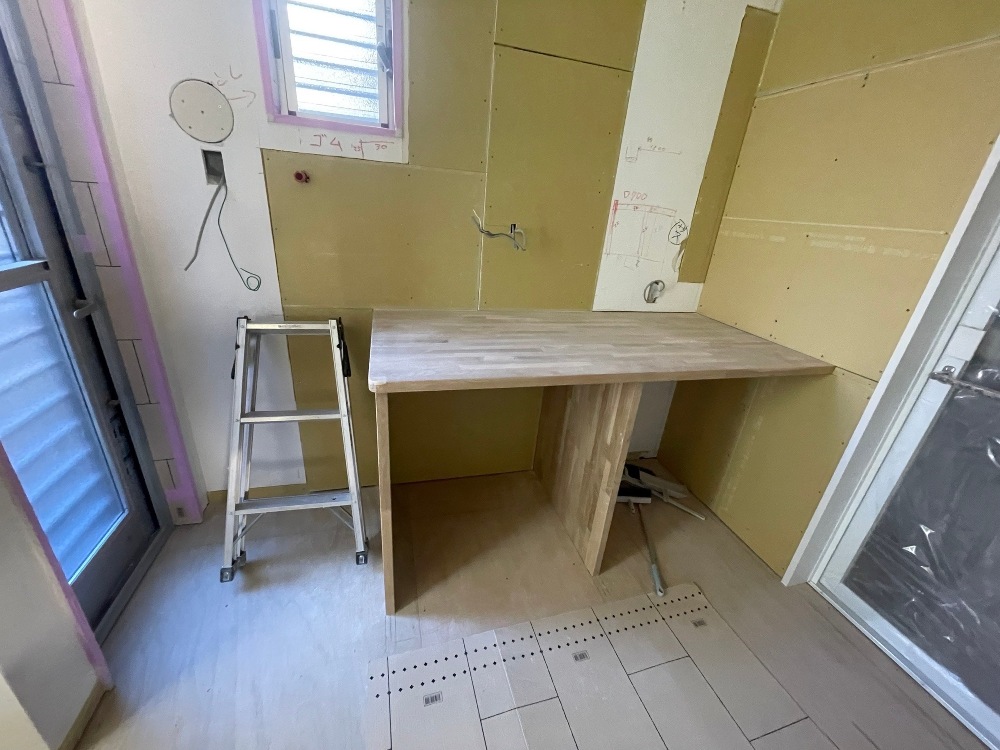

キッチン前造作収納

造作カウンターだけでなく、収納スペースも作りました。
リノベーションによって出てきた柱がアクセントになっていますね。

23. 2024年11月15日
キッチン前造作収納

キッチン前造作収納

壁付けI型キッチンですが、造作カウンターを作っていきます。

24. 2024年11月13日
建具取付・下地補強

建具取付・下地補強

建具枠・建具を取付していきます。

また、カップボードが設置される箇所には下地補強の合板を貼っていきます。

25. 2024年11月12日
下がり天井

下がり天井

キッチン・ダイニングテーブル上に下がり天井を作りました。
お施主様ご希望に沿って薄めのスッキリとした下がり天井にしております。

26. 2024年11月09日
フローリング貼

フローリング貼

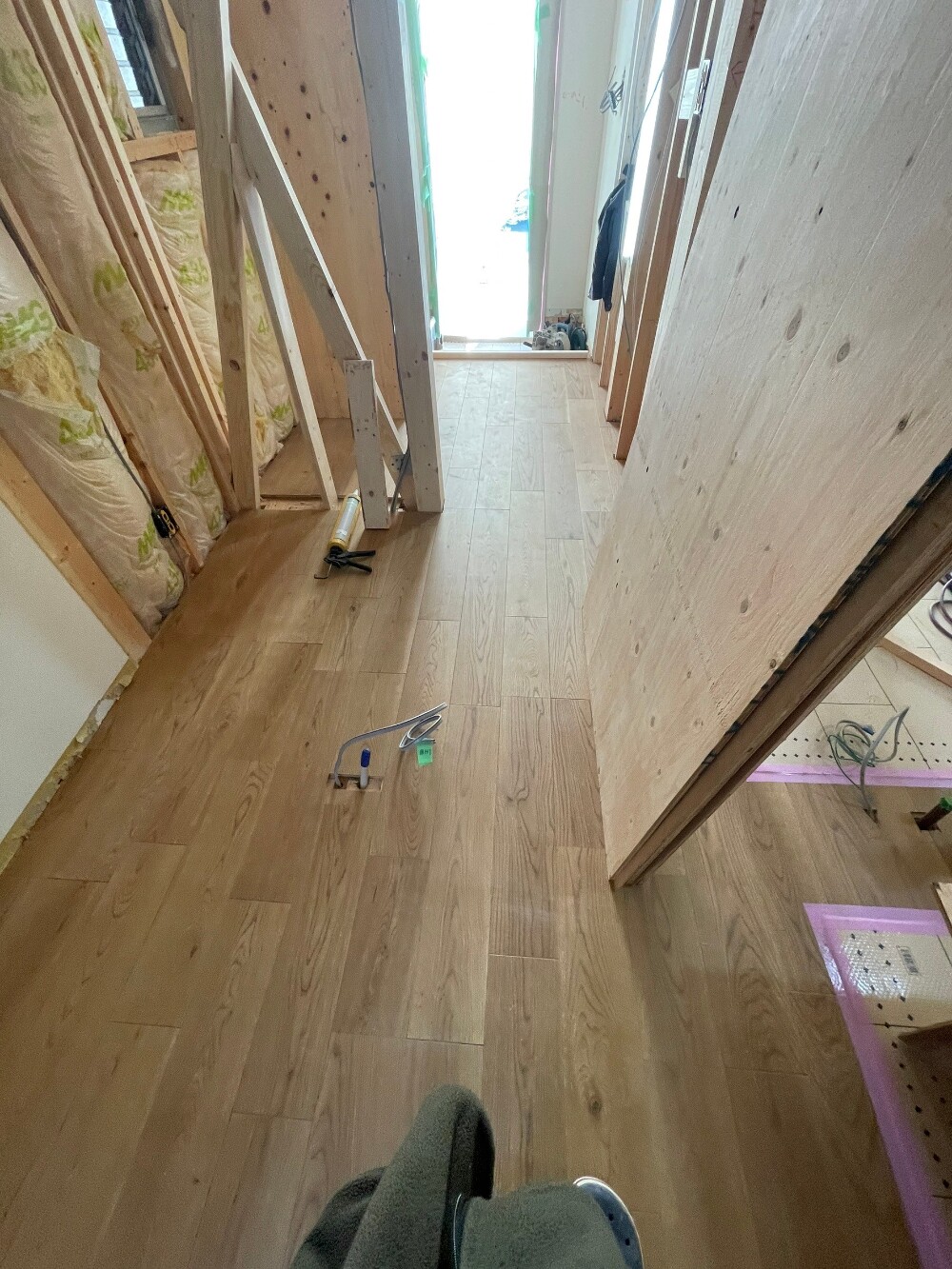

1階は突板フローリングを貼っていきます。
傷ができないように養生をしながらの作業になります。

■フローリング材
【東洋テックス 匠ラスティック ナラ】

ナチュラルな木目でどんな雰囲気にも合い、突板フローリングなので表面は無垢を感じられ、ワンスターはよくご提案させていただいております。

27. 2024年11月07日

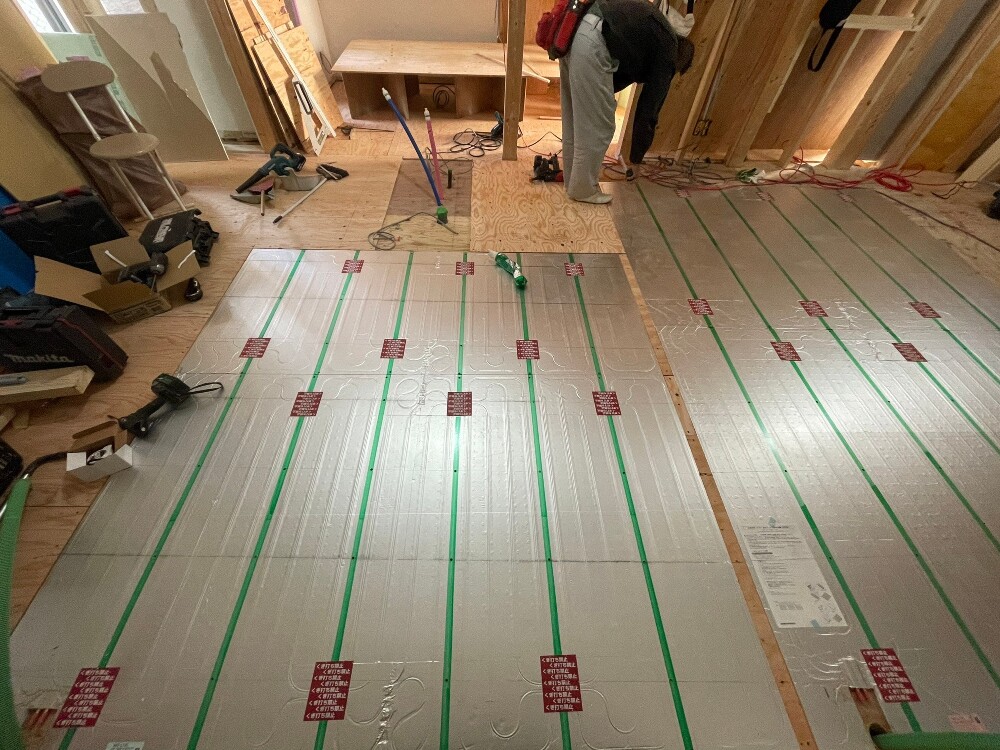

床暖房

床暖房

ガス屋さん・大工さんが床暖房設置する場所を綿密に打合せをし、床暖房の施工をしていきます。
ガス屋さんが床暖房えお施工し、大工さんさんが床暖房と同じ高さにするため合板を敷いていきます。

28. 2024年11月06日
間仕切り新設

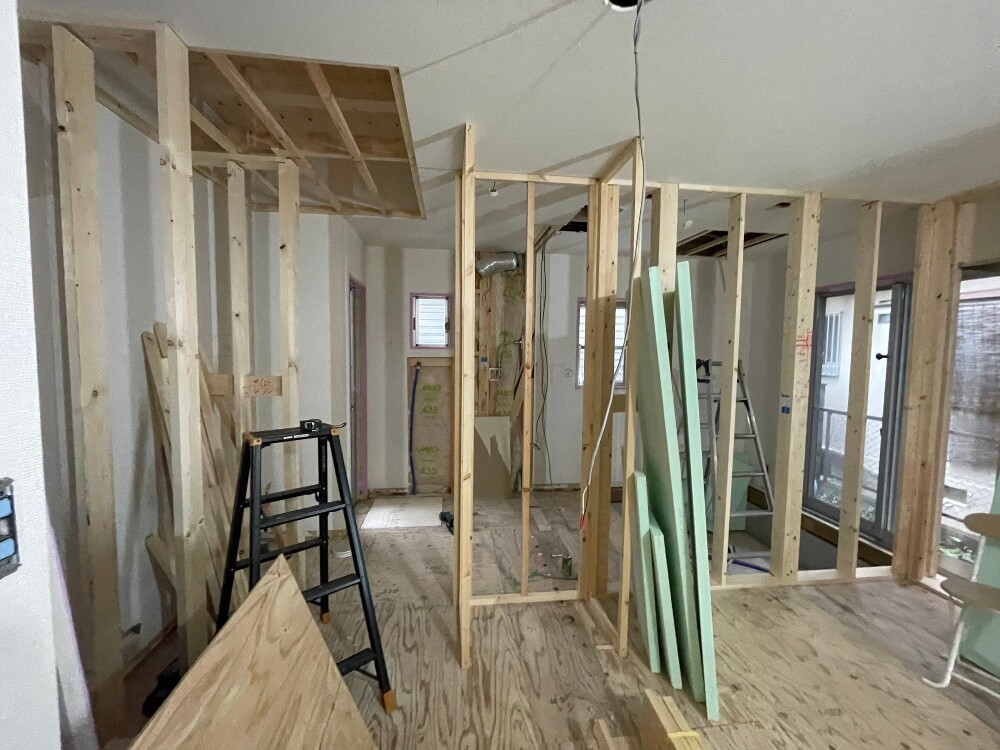

間仕切り新設

新たに間仕切壁を新設していきます。

29. 2024年11月05日

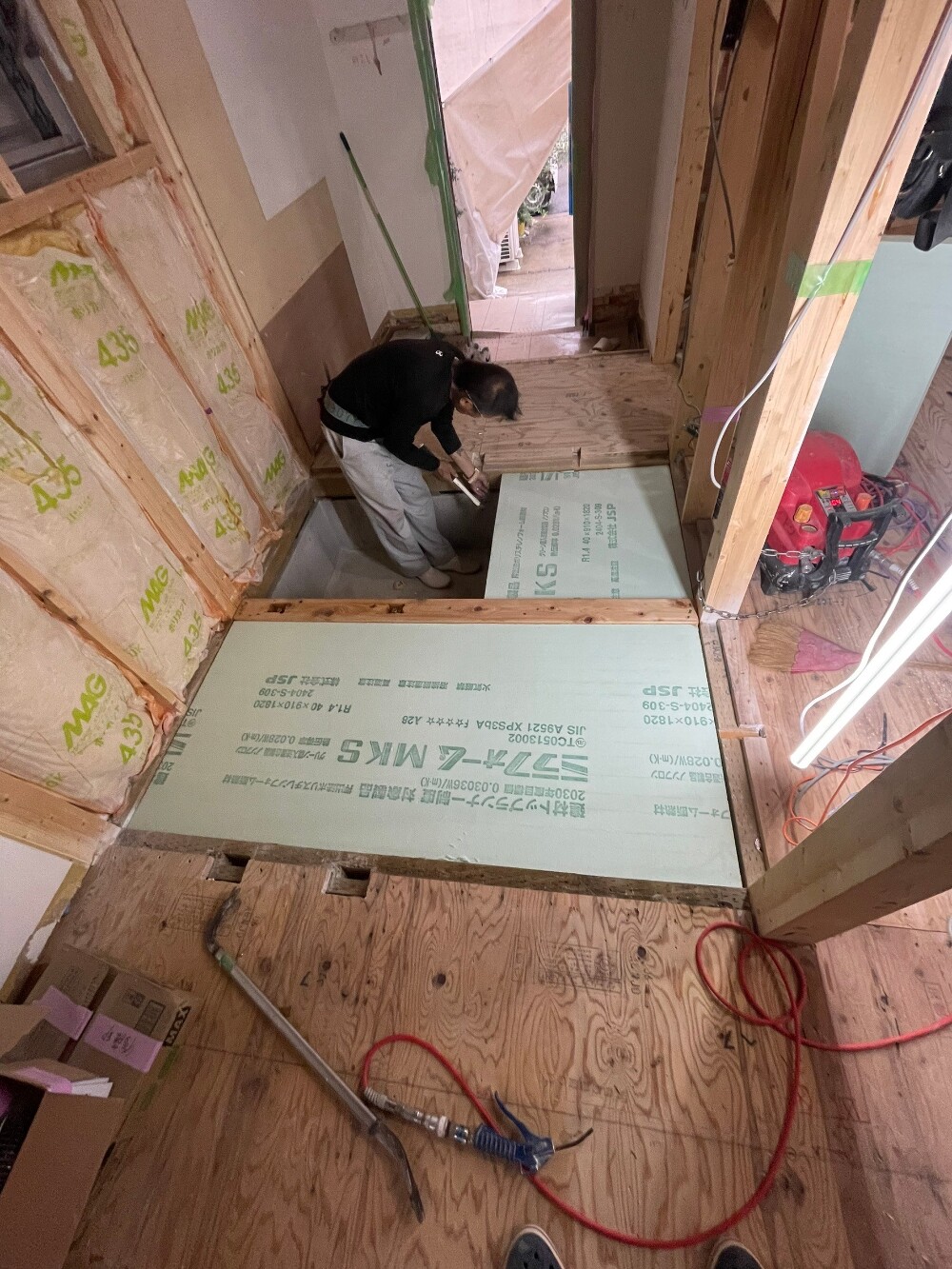

配線整理・床塞ぎ

配線整理・床塞ぎ

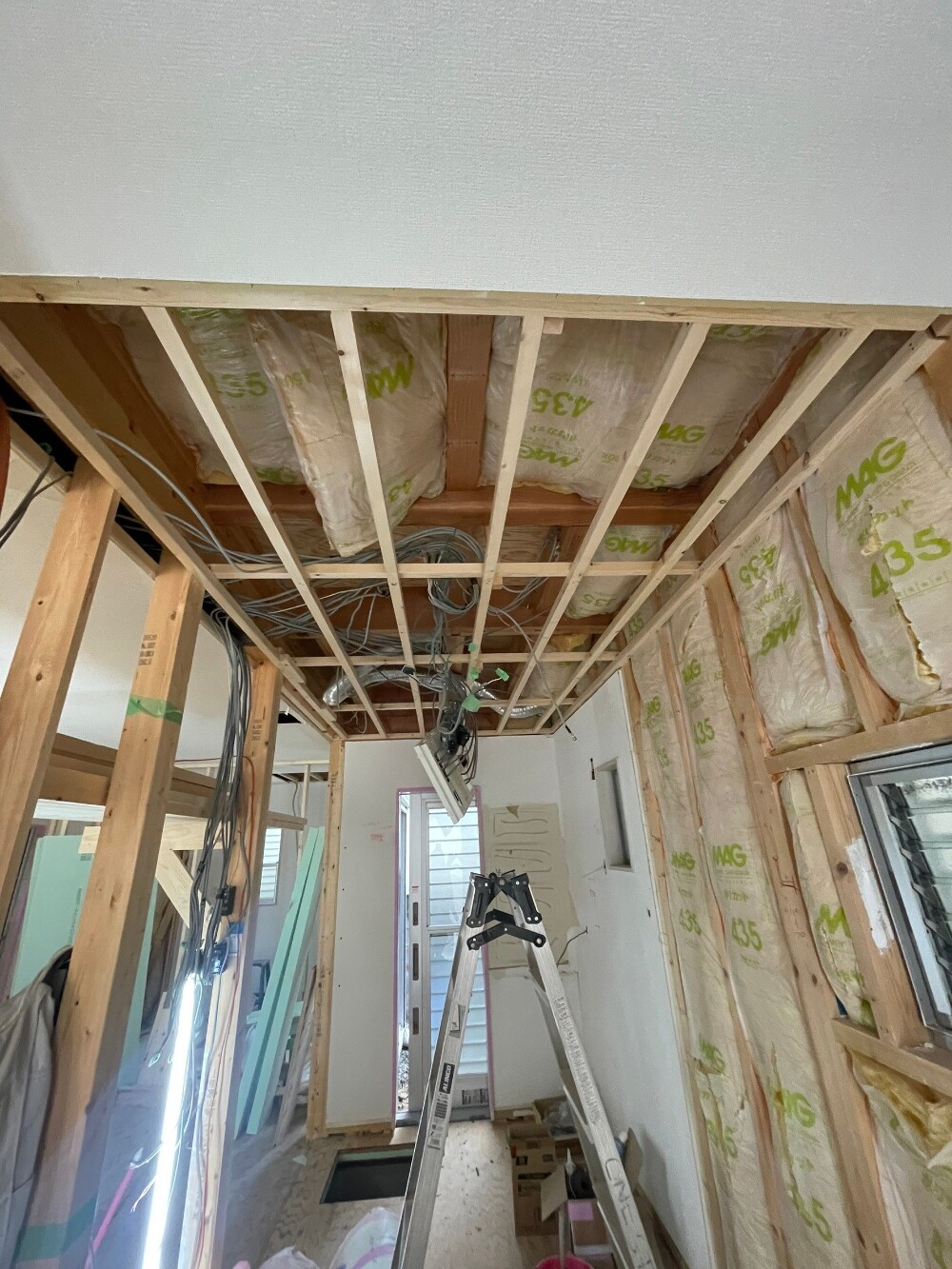

洗面所に分電盤があったため、既存UBの上には沢山の配線が集中していました。
配線整理をした後、新たに天井下地を組んでいきます。

30. 2024年11月02日
断熱材

断熱材

ミラフォームの断熱材を敷いていきます。

31. 2024年11月01日
土台

土台

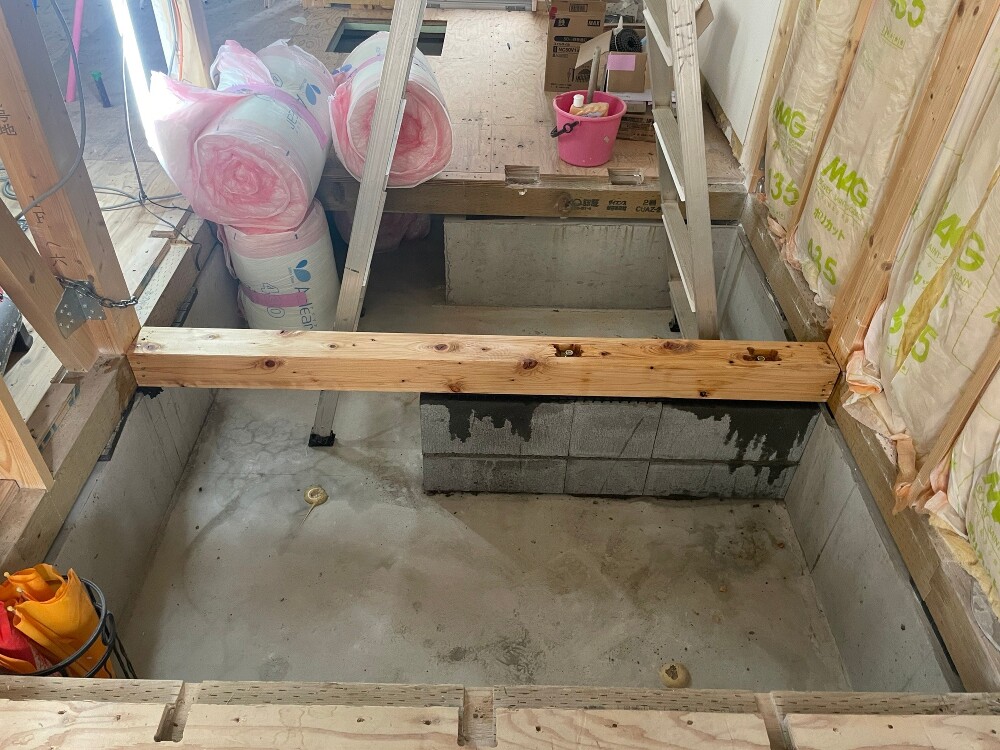

ブロック基礎が乾いたら、土台を掛けます。

32. 2024年10月31日
CB基礎

CB基礎

元々のお風呂だった場所に間仕切りが新たに出来ます。その間仕切りには筋交を新設するため、CB基礎を積んでいきます。

33. 2024年10月28日
調査

調査

間取り変更に伴い柱の位置を変更します。
構造の掛け方を調査するため部分的に解体し、予定通り間取り変更が可能か調査します。

34. 2024年10月22日
解体

解体

間取り変更に伴い、既存の間仕切り・設備機器・フローリングなどを解体撤去していきます。

35. 2024年10月21日
設備機器 切り離し

設備機器 切り離し

大掛かりな解体前に設備機器の配管・配線の切り離しを行います。
