【対面キッチンへ変更】家族の成長に合わせて使い方を見直します。

宇治市 Y様邸

すべて|すべて

建築中レポート

1. 2024年10月03日
一期工事終了

一期工事終了

設備機器類の設備配管を接続し、室内美装を行いましてリビングゾーンの一期工事が終了しました。荷物移動の期間を経て、残りの1部屋の工事にかかります。

2. 2024年10月02日
防音フロア

防音フロア

元の和室は防音フローリングを貼っています。朝日ウッドテックの突板のフロアです。

3. 2024年10月01日
洗面台取付

洗面台取付

洗面台はリクシルの奥行きが450の商品を採用しています。奥行きが浅い洗面台のため、鏡は1面鏡になっています。
収納を確保するため、横にニッチを設けて少しでも収納を確保できるような工夫です。

4. 2024年09月30日
床材

床材

床材は既存のフローリングの上にLAYフローリングを上張りしています。

5. 2024年09月28日
クロス工事2

クロス工事2

元の和室を一部リビングに取り込んでいます。そのため、天井の高さに違いが出来てしまうのですが、そこに木目クロスを、貼りあえて目立つようにしてアクセントにしたように見せています。

6. 2024年09月25日
クロス工事1

クロス工事1

こちらはリビングのアクセントクロスです。
柄もきれいで一見タイルを貼っているようにみえます(⁠^⁠^⁠)

7. 2024年09月21日
リビングニッチ

リビングニッチ

リビングにはインターホンニッチを設けました。家型にくり抜いています。

8. 2024年09月19日
ボード貼り

ボード貼り

内部のボード貼りを終えると、クロス工事へと進んていきます。

9. 2024年09月17日
収納棚取り付け

収納棚取り付け

ボード貼りが進んでいくと、枕棚などボード貼りのあとに取付する棚板類の取付にかかります。

10. 2024年09月17日
洗面所ニッチ

洗面所ニッチ

洗面台横にはニッチを設け、歯ブラシなど少し小物を置くことができるスペースを、設けました。

11. 2024年09月15日
トイレ小物棚

トイレ小物棚

トイレの小物棚は造作して壁にのみ込ませて取り付けしています。ブラケットもなくスッキリと仕上がります。

12. 2024年09月10日
天井ボード貼り

天井ボード貼り

もと和室の天井はクロスが張ることができるように石膏ボードへと張替えをしています。

13. 2024年09月05日
ユニットバス施工

ユニットバス施工

ユニットバスの組み立てを行いました。
ユニットバスやキッチンは各メーカーごとに組み立て専用の職人さんがいるため、メーカーさん施工にて設置をしていただいています。最終の水、湯の通水は弊社手配の設備屋さんで行います。

14. 2024年09月02日
キッチンダクト

キッチンダクト

キッチンの換気扇の排気ダクトは今はほとんどが150Φの筒状のダクトですが、稀に角型のダクトが入っているときがあります。
この角型から現行の丸型へと変換するプレートをつけてからダクトをつなぎます。

15. 2024年08月29日
間仕切り壁

間仕切り壁

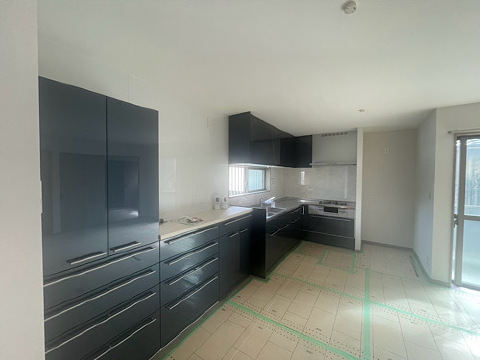

キッチンが壁付型から対面キッチンへと変更をします。その場合、壁際に配管を通して壁を、ふかして新しいキッチンの場所へと配管を行います。

16. 2024年08月26日
天井下地

天井下地

元の和室になっている2部屋は和天井のため木下地のピッチが荒くなっています。新しくクロスを貼るために天井を落として、新しくやり替え石膏ボードが貼れるように下地から変更しています。

17. 2024年08月24日
設備配管

設備配管

解体が終わると、すぐに新しく設備配管を行います。水、湯、排水パイプともに新たな配管に交換しています。

18. 2024年08月22日
解体終了

解体終了

解体工事が終了しました。間仕切り壁が無くなるとかなりお部屋が広くなったように感じます。

19. 2024年08月20日
着工

着工

水回り設備と内装を一新して長く住み続けられるお家へのリフォーム工事がスタートしました。室内は既存の床の上から上張りするため、養生シートを敷いています。
