【築40年土間とつながるリビング】耐震断熱の家づくり
枚方市K様邸
すべて|すべて
建築中レポート
- 1. 2023年11月15日
-
解体開始
減築部分の解体を行ってます。
- 2. 2023年11月16日
-
内部解体
天井を取っ払い、計画通りになるかどうか構造をチェックしました。
- 3. 2023年11月17日
-
仮補強
解体途中で仮補強を入れながら工事を進めていきます。
- 4. 2023年11月22日
-
解体
外壁は残しになるので内部の外周壁を間柱残しで解体していきます!
- 5. 2023年11月23日
-
仮筋交
2階も仮筋交で補強していきます!
- 6. 2023年12月01日
-
屋根解体
屋根の葺き替えがあるので屋根瓦を撤去していきます!
- 7. 2023年12月04日
-
構造補強
解体工事も終わり木工事のスタートです!
まずは構造の補強からになります!
柱筋交を足していき金物で補強していきます!
- 8. 2023年12月07日
-
構造補強
新たに必要な箇所に梁を足していきます!
- 9. 2023年12月07日
-
2F 床下地
梁補強後2Fのレベルを出し高さを合わせて床下地をしていきます!
- 10. 2023年12月08日
-
床下土入れ
周囲のGLの高さよりも床下の方が低かったため、湿気やすくなっていました。
土を入れて転圧をかけました。
- 11. 2023年12月09日
-
ブロック工事
新しい玄関となる位置にブロックを施工していきました。
- 12. 2023年12月11日
-
防湿シート
湿気が上がってこないように防湿シートを敷きました。
- 13. 2023年12月12日
-
2階木工事
2階の床・壁の下地をレーザーを見ながら水平垂直に立てていきました。
- 14. 2023年12月14日
-
防蟻
白蟻の防蟻処理を既存土台・新設土台・柱に塗布しました。
- 15. 2023年12月15日
-
1階大工工事
1階の床に新しい根太を施工しました。
間にミラフォーム3種Bの断熱材を入れました。
- 16. 2023年12月16日
-
床断熱
床下地の根太間に断熱材を施工しました!
ミラフォームの3種Bの断熱材になります!
- 17. 2023年12月17日
-
床捨て貼り
床の断熱材が施工できたら構造用合板を床に貼っていきます!
この上にフローリングの施工になります!
- 18. 2023年12月18日
-
屋根下地
既存屋根下地の上に新たに屋根の下地を施工していきます!
- 19. 2023年12月19日
-
屋根合板貼り
新たに屋根の構造用合板を施工しました!
- 20. 2023年12月20日
-
屋根防水シート貼り
構造用合板の上にルーフィングを施工しました!
- 21. 2023年12月21日
-
サッシ取り付け
各所サッシの取り付けをしました!
- 22. 2023年12月22日
-
外部シート貼り
外部のタイベックを貼りました!
タイベックのジョイント部分には気密防水テープを張っております!
- 23. 2023年12月23日
-
2F天井下地
2Fの天井下地を施工しました!
- 24. 2023年12月25日
-
天井断熱材
天井の断熱材を入れました!
アクリアの厚み155の14Kの断熱材になります!
- 25. 2023年12月26日
-
1F天井下地
1Fの天井下地を施工しました!
- 26. 2023年12月26日
-
1F天井下地②

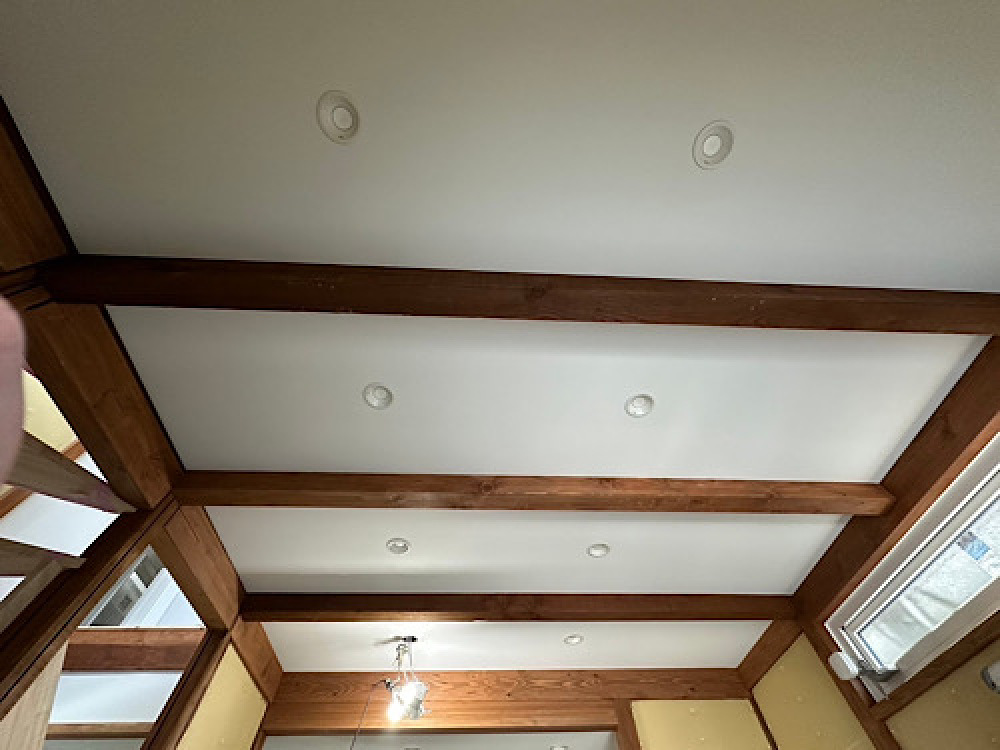

リビング部分は梁を見せるために他の箇所よりも少し天井高を上げて梁と梁の間に天井下地を施工しました!
- 27. 2023年12月27日
-
外部ラスカット
外部の左官補修の下地としてラスカットを貼りジョイント部分はコーキングを施工しました。
- 28. 2023年12月28日
-
ボード貼り
2F天井のプラスターボードを施工しました!
- 29. 2024年01月06日
-
ボード貼り
1Fの天井のプラスターボードを施工しました!
- 30. 2024年01月09日
-
フローリング
2Fのフローリングを施工しました!
LIXILのラシッサDフロアアースのイタリアンウォルナットを使用しております!
- 31. 2024年01月12日
-
フロア貼り
1Fのフロアを施工しました!
プレイリーホームズの無垢フロアのパインを使用しております!
- 32. 2024年01月13日
-
壁断熱材
壁の断熱材を施工しました!
アクリアマットの16Kの厚み100の断熱材を使用しております!
- 33. 2024年01月15日
-
窓枠
各所サッシに窓枠をつけていきました!
- 34. 2024年01月18日
-
建具枠
各所の建具枠を施工しました!
- 35. 2024年01月20日
-
壁ボード貼り

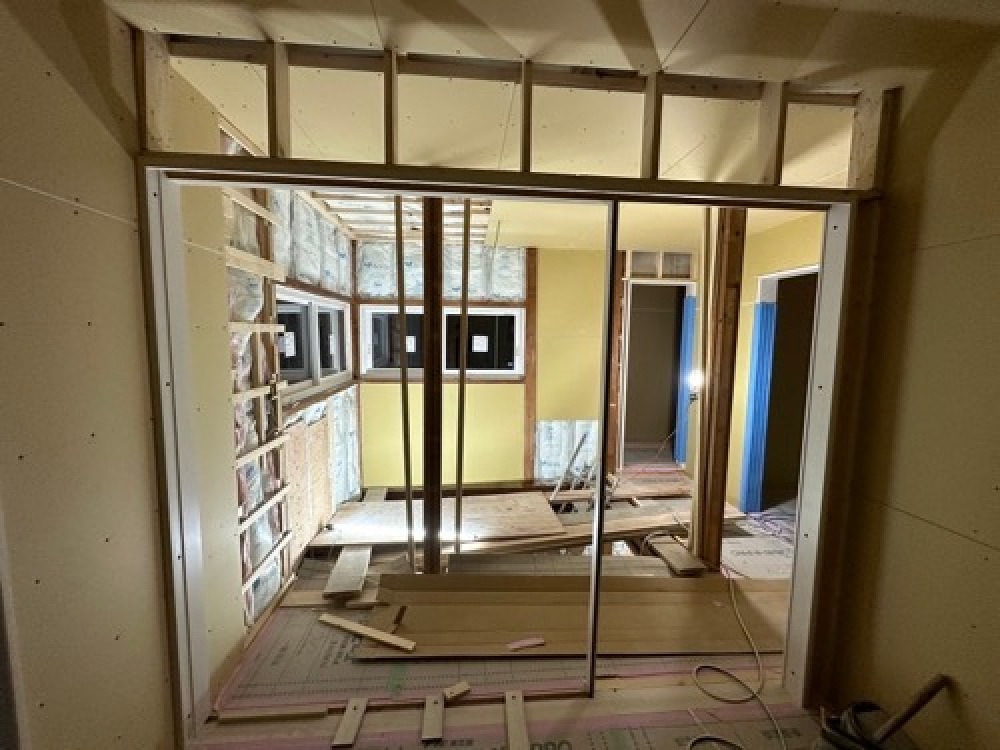

壁のプラスターボードを施工しました!
- 36. 2024年01月24日
-
中段・枕棚
収納の中段と枕棚の施工しました!
- 37. 2024年01月26日
-
枕棚
WICの枕棚を施工しました!
- 38. 2024年01月29日
-
洗面台造作
木工事もいよいよ終盤で造作工事に入ります!
ゴムの集成材の造作カウンターになります!
熟練の大工さんが全て手作業で加工して施工しております!
- 39. 2024年02月01日
-
造作テーブル
こちらはダイニングの造作テーブルになります!
抜けない柱を利用し造作テーブルを作りました!
ウッドハートのフロア材とゴムの集成材を使用しております!
フロア材を一松模様に貼っております(^^)
- 40. 2024年02月06日
-
造作工事
キッチン吊り棚の造作になります!
L型の吊りどを造作しました!
棚と窓枠が兼用になっております!
こちらはパインの集成材を使用しております!
- 41. 2024年02月07日
-
造作工事
キッチンカウンターの造作工事になります!
こちらのカウンターは家電置きになります!
- 42. 2024年02月15日
-
柱のささくれ磨き
既存柱の「ささくれ」を職人さんにやすりで削ってもらっています!
- 43. 2024年02月19日
-
玄関土間工事
K様邸の家のコンセプトでもあります広い玄関土間。
断熱材を敷き込んで土間を施工しました。
- 44. 2024年02月20日
-
アイアン手摺現地調査
現状の階段に合わせてアイアンの手摺を制作します。
本日は、鉄骨屋さんに現地を見に来て頂きました。
アイアンの手摺の厚さや親柱の位置、手摺高さ、取り付け方法等を現地で打合せしました。
- 45. 2024年02月26日
-
外部塗装
K様邸の外壁、既存はモルタル仕上げのお家。全て窓の入替をしましたので、窓周りの左官工事補修をして、家全体の外壁にマスチックでパターン付けをし、プレミアムシリコンを吹付ていきました。
- 46. 2024年03月04日
-
タイル工事
洗面所にタイルを貼りました。
綺麗なグリーンのランダムなタイルです。
- 47. 2024年03月07日
-
玄関ポーチ打ち合わせ
玄関のポーチの階段を1段分増やしますので、どんなステップにするか打ち合わせをしました。お家のお庭にたくさん石が転がっていて、それをモルタル止めに使って、既存の雰囲気に似たステップにするような内容の打合せをしました。
- 48. 2024年03月12日
-
クロス工事
調湿機能がある、漆喰風のクロスを貼っていきました。
- 49. 2024年03月18日
-
足場外し
足場を解体し、塗り終わった外壁が見えました。
- 50. 2024年03月21日
-
左官工事
室内の土間施工と、ポーチのアールのステップを作りました。
- 51. 2024年04月06日
-
完成
築40年フルリノベーション完成しました!
