一戸建てのお家をカフェに♪ 店舗リノベ計画
京都市伏見区
すべて|すべて
建築中レポート
- 1. 2023年03月03日
-
【内部】着工
本日より工事着工です。
まずはライフラインの切り離し・室内養生です。
- 2. 2023年03月06日
-
【内部】解体
土台・柱を残し、後は全て解体です。
- 3. 2023年03月09日
-
【内部】断熱材再施工
築浅ですので既存断熱材が綺麗に残ってました。再施工で蓋をしていきます。
- 4. 2023年03月09日
-
【外部】足場設置
足場を設置していきます。
- 5. 2023年03月15日
-
【内部】床板・天井地
床下が深かったため、安全を考慮して先に床板を仕上げていきます。
次に天井地をしていきます。
天井高さはエアコンが取り付けら範囲でめいいっぱい上げます。
- 6. 2023年03月18日
-
【内部】設備配管
築浅でしたが、将来の事を考え設備配管をやり替えました。
- 7. 2023年03月27日
-
【外部】外部解体
既存の庇を解体していきます。
- 8. 2023年04月01日
-
【内部】PB
間仕切りの新設・移動が終わりPBを貼っていきます。下地が必要になってくる箇所は先に仕込んであります。
- 9. 2023年04月06日
-
【外部】玄関ドア
玄関ドアをやり替えます。
全て現場にて加工・取付を行っていきます。
同時に軒天ボードを貼りました。
神島の木目ボードです。
ラスカットの上からジョリパットで仕上げていきます。
- 10. 2023年04月06日
-
【外部】塗装
コーキング処理・下塗り・上塗りをしていきます。
増築部分が白色、その他ベージュで仕上げていきます。
- 11. 2023年04月12日
-

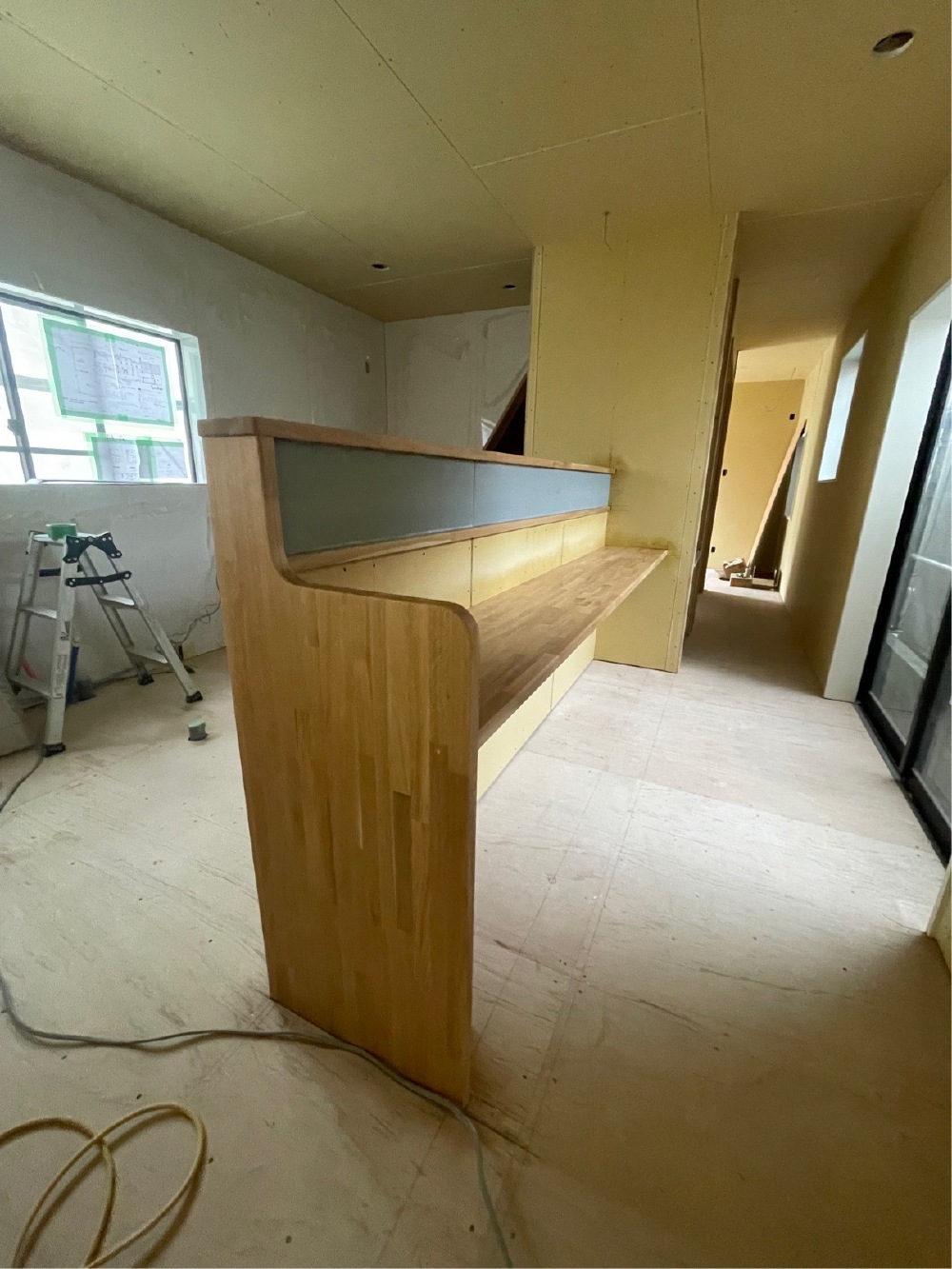

【内部】造作カウンター
造作のカウンターを制作していきます。
まずは間仕切り・補強です。
次に天板を乗せていきます。
- 12. 2023年04月15日
-
【内部】造作カウンター
間仕切りを終えPBを貼っていきます。
水色のボードはFeボードと言って磁石が引っ付く壁になります。
カウンターですので、メニュー表を貼り付けたりと可愛らしく使えます♫
- 13. 2023年04月17日
-
【内部】キッチンパネル
厨房内部はPBの上からキッチンパネルを貼っていきます。
三角形の入り口部分は筋交いが入っていたため急遽間取り変更を行い、筋交いを利用して可愛く仕上げました。
- 14. 2023年04月20日
-
【内部】ウッドデザインパネル
玄関入ってすぐに、ウッドデザインパネルを貼りました。凹凸があり一味違うパネルです。
サンワカンパニー:バンバーウッド
- 15. 2023年04月26日
-
【外部】左官
ラスカットの上からモルタルで下地をしていきます。
- 16. 2023年04月26日
-
【内部】クロスパテ
クロスを貼る前にパテをしていきます。
ボードのジョイント・ビスを平滑に仕上げていきます。
- 17. 2023年04月27日
-
【外部】吹き付け
塗装屋さんで吹き付けをし、左官屋さんでコテ仕上げをしていきます。
- 18. 2023年04月28日
-
【内部】塗装
カウンター・化粧柱をそれぞれ塗装していきます。
カウンター:ウレタン塗装で、水弾きが良い
化粧柱:玄関と同色とし内部の締め色として
- 19. 2023年05月01日
-
【内部】クロス
クロスを貼っていきます。
基本は白クロスで、所々アクセントクロスを貼っていきます。
- 20. 2023年05月10日
-
【内部】長尺シート
厨房内部は長尺シートで仕上げていきます。
ジョイントが少ないため水が入りにくくなっています。
- 21. 2023年05月10日
-
【内部】フロアタイル
通路・飲食スペースはウッド系のフロアタイルで仕上げていきます。
- 22. 2023年05月12日
-
【内部】キッチン施工
リクシルのキッチンを据えました。
- 23. 2023年05月13日
-
【外部】足場解体
本日、足場の解体です。
足場が取れると一気に仕上がる感じになりますね♫
- 24. 2023年05月17日
-
【内部】仕上げ
木工事・電気工事・設備工事の仕上げを一気にしていきます。
木工事:施主支給品取付
電気工事:電気類取付
設備工事:設備取付
- 25. 2023年05月23日
-
【外部】玄関タイル
内部のタイルと同時に外部の玄関タイルも施工していきます。
タイルが乾いたら外部の手摺りを取り付けます。
平田タイル:ピアドゥラ
- 26. 2023年05月23日
-
【内部】カウンタータイル
カウンター上にタイルを施工しました。
ホワイト✖️ブルーのナチュラルタイルで可愛らしく仕上がりました♩
タイルパーク:クラフティ
- 27. 2023年05月26日
-
【内部】美装
内部の作業が終わり、美装工事です。
養生も取れて綺麗に仕上がりました。
- 28. 2023年05月27日
-
【外部】既存囲い
デッキを新たに施工するため、既存の囲いを解体していきます。
- 29. 2023年05月27日
-
【外部】解体・整地
デッキを組む前に、既存コンクリートを斫り・草をむしったりなど整地をしていきます。
草をむしった場所は防草シートの上から砂利を敷いていきます。
- 30. 2023年05月27日
-
【外部】土間打ち・鎖樋
デッキ工事と並行して正面の土間打ちを施工していきます。
左右にあえて隙間をあけて土間を打っていきます。
増築した庇の部分に鎖樋を新設しました。
- 31. 2023年06月01日
-
【外部】デッキ組立
樹脂デッキの組立を完了しました。
車椅子ご使用とのことで、若干スロープで仕上げてます。
- 32. 2023年06月05日
-
【外部】仕上げ
本日、看板を取付しました。
さらにカフェらしくなりました♫
また左右に新設土間と既存土間に隙間を空けていた部分は砂利を敷き詰めました。
タイルと合う様にセレクトしました。
- 33. 2023年06月06日
-
完工・撮影会・お引渡し
本日を持って完工です。
終日撮影会兼レセプションを行いました!
終わり次第、お引渡しとなります。
お施主様との家づくり |
お 家 づ く り 無 料 相 談 会 「家のこと相談したくてお電話しました」と 住所/〒612-8372京都市伏見区北端町44-8 |
