「スキップフロアー」畳リビングと秘密基地
京都市北区W邸
すべて|すべて
建築中レポート
- 1. 2021年01月25日
-
既存屋上
既存の屋上です。
3階の部屋から直接屋上にアスセスし、屋上をベランピングできる素敵な空間に変えたいと思います。
- 2. 2021年01月26日
-
既存1階
既存の1階の写真です。
こちらをスキップフロアのLDKに間取り建築変更します。
- 3. 2021年01月29日
-
解体開始①
階段を残してスケルトンに解体していきます。
- 4. 2021年02月01日
-
解体工事②
本日も解体を行いました。
だんだんと全体が見えてきます。
- 5. 2021年02月03日
-
ALC解体
連日、解体作業進んでいます!(近隣の皆さまには工事期間中、何かとお世話になります)
- 6. 2021年02月04日
-
窓回り打合せ
監督と現場にて窓回りの打合せを行いました。
- 7. 2021年02月09日
-
ALC搬入
サッシ入れ替えに伴うALC入れ替え工事です。
とても重いALCの搬入!!
近くで見ると凄い厚みですね!!
三階まで運ぶのが一苦労です!
- 8. 2021年02月10日
-
三階のALC開口工事
サッシのサイズ変更に伴い、ALCをカットしていきます。
補強の下地を入れながら開口していきました。
- 9. 2021年02月14日
-
ALCカット工事-その1
窓枠の位置変更&拡張のため、ALCカットに入っています!
- 10. 2021年02月14日
-
ALCカット工事-その2
窓枠の位置変更&拡張のため、ALCカットに入っています!
- 11. 2021年02月15日
-
ALC補強工事
ALCをカット又は増設する部分に補強の鉄骨下地を入れていきます。
- 12. 2021年03月01日
-
鉄骨補強工事
正面の壁のやりかえ部分、
下地の芯となる柱が不足していた為、
鉄骨を入れ補強しました。
- 13. 2021年03月09日
-
ユニットバス下梁補強工事
今回ユニットバスの位置は2階です。
ユニットバスを支える為の床補強の為に鉄骨で梁を入れました。
- 14. 2021年03月10日
-
サッシ取付
ビル用サッシを取り付けました。
- 15. 2021年03月11日
-
ユニットバス取付
2階の床を補強した場所にユニットバスを据え付けました。
- 16. 2021年03月12日
-

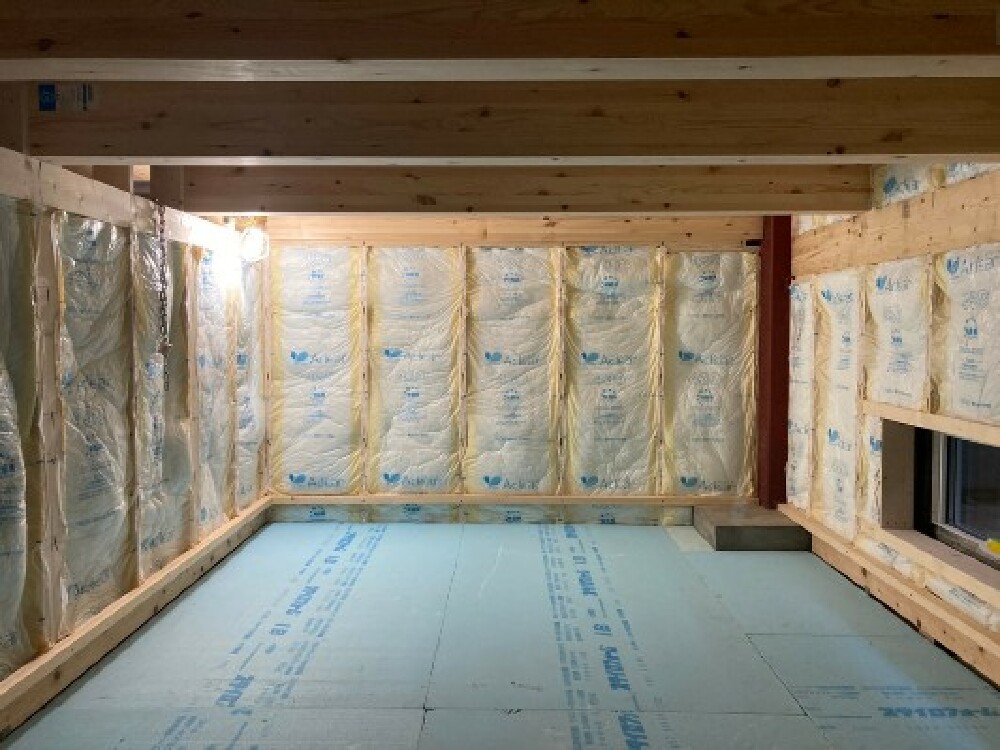

断熱工事
壁にサンを付加して間に断熱材を入れていきました。
- 17. 2021年03月13日
-
スキップフロア梁組
1階のスキップフロアになる部分の梁組をしていきます。
- 18. 2021年03月15日
-
防水工事
もともと雨漏りもしていた屋上に防水をしています。
今回は屋根としてだけでなく、屋上でバーベキューを楽しんだり景色を楽しんだりそんな家族の憩いの場としても使用するため、歩行用の防水層としました。
- 19. 2021年03月16日
-
床断熱
秘密基地0.5階の床下にもポリスチレン系の断熱材を敷き詰めました。
- 20. 2021年03月16日
-
断熱材(2)
キッチンのある一階の床下に断熱材をいれました。
- 21. 2021年03月18日
-
スキップフロアの形
1階のスキップフロアの形が出来てきました。
段差が現れイメージがついてきました。
- 22. 2021年03月23日
-
現場打合せ
大体の形が出来てきましたので、現場でお施主様と打合せをさせていただきました。
天井高さの確認、階段の段数の確認、手摺の打合せ、図面だけでは分かりにくかった事を実際現地で打合せすることでイメージが固まってきます。
より暮らしやすく、使いやすくするために現地でお施主様と一緒に話し合います。
もちろん変更はたくさん。
とても有意義な時間でした。
ありがとうございました。
- 23. 2021年03月27日
-
屋根塗装
大屋根の塗装を行いました。
下塗りをした後、上塗りで紺色を塗りました。
- 24. 2021年03月29日
-
間仕切、天井下地
3階の間仕切りや天井下地工事を行いました。
階段と教えれの取合いを相談しながら進めて行きました。
- 25. 2021年04月01日
-
塗装下地
正面の新たに作り替えた外壁にリシンを吹き付ける為、下塗りをしました。
- 26. 2021年04月07日
-
給排水仕込み
キッチンの設備配管を行いました。
- 27. 2021年04月08日
-
フロアー張り
2、3階のフロアーを貼っていきました。
- 28. 2021年04月12日
-
フローリング張り
秘密基地に杉の無垢フロアーを張りました。
- 29. 2021年04月12日
-
桜無垢フロアー
リビングの畳スペースの周囲に桜の無垢フロアーを張って行きました。
- 30. 2021年04月13日
-
足場解体
足場を解体し、新しい外壁が見えてきました。
- 31. 2021年04月16日
-
天井板張り
秘密基地の天井に杉板を底目張りに貼りました。
- 32. 2021年04月19日
-
階段、カウンター施工
スキップフロアの階段やキッチン前の腰壁、カウンターを施工しました。
- 33. 2021年04月26日
-
アルミ手摺
屋上に手摺を付けました。
週末の家族の憩いの場にはとても最適な屋上スペース。
木風のアルミ手摺で囲いました。
- 34. 2021年05月01日
-
コーナーガード
黒クロス巻きの角にコーナーガードを入れていきました。
- 35. 2021年05月01日
-
H鋼補強!
上階にユニットバスがくるため、耐重量のためにH鋼を3本追加して補強していきます。
- 36. 2021年05月03日
-
クロス工事
ボードの継ぎ目にしっかりとパテをします。
写真のグレーの部分は磁石が付くFeボードです。
- 37. 2021年05月05日
-
有効ボード
SCLの中に有効ボードを施工しました。
- 38. 2021年05月07日
-
クロス工事
階段に森林が出来ました!
- 39. 2021年05月07日
-
コンクリートクロス
秘密基地にも一部コンクリート調のクロスを貼りました。
- 40. 2021年05月08日
-
キッチン施工
センターフードのキッチンを据え付けました。
- 41. 2021年05月08日
-
シナ合板張り
リビングの畳コーナーにシナ合板を底目張りに貼りました。
- 42. 2021年05月08日
-
タイル施工!
1階フロアーにお目見えするタイルさん。
全部で大きく6工程です!
- 43. 2021年05月11日
-
洗面台取付
設備機器を取り付けました。
いよいよ終盤です!
- 44. 2021年05月13日
-
畳搬入
リビングの半畳のたたみを取付ました。
備え付けのカウンターはご飯を食べたり、子供がお勉強したりといろんな使い道が出来るコーナー。
カウンター下まで畳を入れて座りやすくしました。
- 45. 2021年05月15日
-
完成!!
工事の最後に見学会と写真撮影をさせていただきました。
屋上のとっても景色のいいベランダで愛犬とベランピングをしている様子です。
