【子ども部屋増設】3部屋間仕切りと水廻りリフォーム

宇治市K様邸

すべて|すべて

建築中レポート

1. 2023年01月12日
子供部屋増設

既存洋室

2階の洋室を子供部屋3部屋に仕切りたいと思います。

2. 2023年01月26日
解体

解体

本日より解体スタートです。
設備機器優先で切り離していきます。

3. 2023年01月28日
解体

解体

解体が終わりました。
解体終わり次第、防蟻です。

4. 2023年02月01日
間仕切り

間仕切り

2階の洋室を3部屋に間仕切りしていきます。

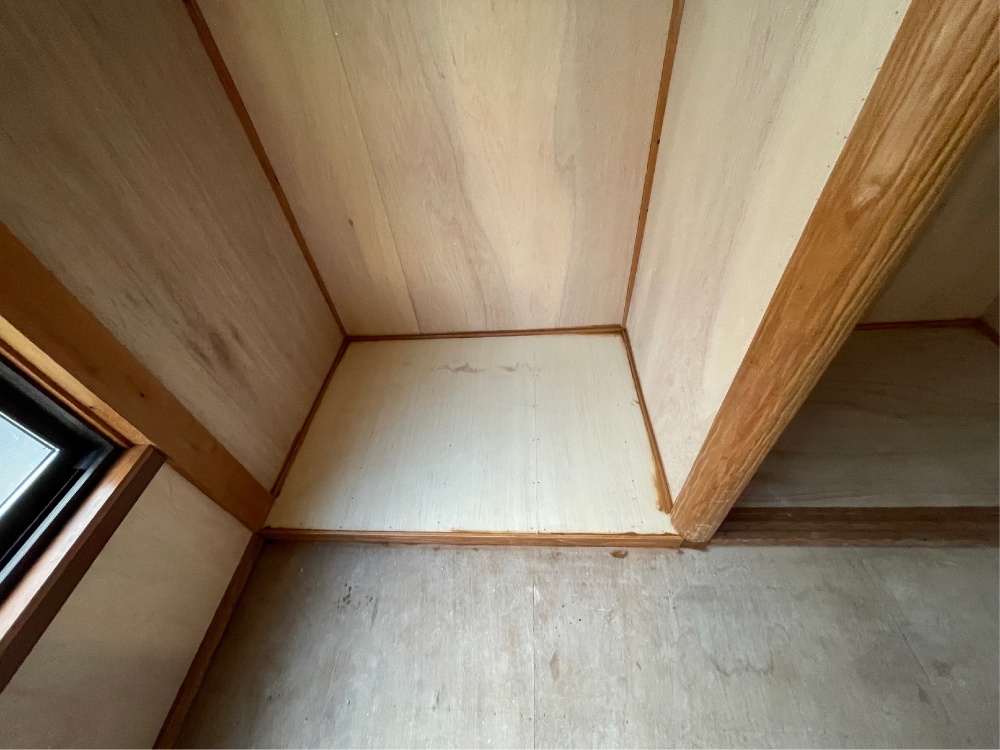

既存のクローゼットを潰し空間を確保します。

5. 2023年02月03日
設備仕込み

設備仕込み

キッチン・浴室・洗面の設備配管を仕込んでいきます。

6. 2023年02月04日
UB土間打ち

UB土間打ち

浴室下に土間打ちをします。

7. 2023年02月05日
断熱材

断熱材

根太を敷き、断熱材を入れていきます。

8. 2023年02月05日
内部塗装

内部塗装

今回のリフォームでやり替えになった箇所などの塗装をしました。
既存の柱の色に合わせたりと、現場に合った色を作ってくれます。

9. 2023年02月06日
フロアー

フロアー

配管やり替えのため、一部フローリングをめくり、新たにフローリングを貼りました。

10. 2023年02月07日
間仕切り

間仕切り

間仕切りのPBを貼っていきます。
1800の高さの所で3部屋共に開口してます。
エアコンの風の通り道となっております。

11. 2023年02月08日
サッシ入替

サッシ入替

窓の入替を終えました。

12. 2023年02月10日
断熱材

断熱材

既存の窓・勝手口があった箇所は断熱材を入れていきます。

13. 2023年02月13日
PB

PB

窓枠を施工した後、PBを貼っていきます。

14. 2023年02月14日
ラスカット

ラスカット

窓塞ぎ・窓入替の箇所にラスカットを施工していきます。

15. 2023年02月20日
左官補修

左官補修

大工さんが施工したラスカットの上から左官屋さんでモルタル補修していきます。

16. 2023年02月22日
トイレ土間打ち

トイレ土間打ち

既存のCFをめくったところ、設備配管やモルタルに劣化が見られたので、配管から新たに施工した後、土間打ちをしました。

17. 2023年03月01日
クロス

クロス

本日よりクロス工事です。
まずは既存のクロスめくりをした後、ジョイント部分にパテを打っていきます。

18. 2023年03月03日
クロス

クロス

パテが終わりクロスを貼っていきます。
色使いがオシャレでしたので、素敵に仕上がりました♪

19. 2023年03月04日
UB

UB

ユニットバスを据えました。
オールホワイトで付属のシャワーフックなどは取付なし。今は何でもマグネットがありますので、そちらを利用されるとのこと♪

20. 2023年03月06日
キッチン

キッチン

キッチンが据えました。
タカラのエーデルを採用頂きました。

21. 2023年03月07日
仕上げ

仕上げ

設備・電気の仕上げです。
トイレ、洗面台、洗濯パンが設置されました。

22. 2023年03月10日
外部塗装

外部塗装

まずは下塗りをしていきます。

23. 2023年03月12日
外部塗装

外部塗装

仕上げの上塗りをしていきます。
ベージュに仕上がってます♪

24. 2023年03月16日
バルコニー復旧

バルコニー復旧

本日足場をばらして、塗装・サッシ入替のため外していたバルコニーの復旧です。

25. 2023年03月18日
襖・畳

襖・畳

美装工事が終わり、襖・畳が納品されました。
いぐさの香りがして癒されます♪

26. 2023年03月18日

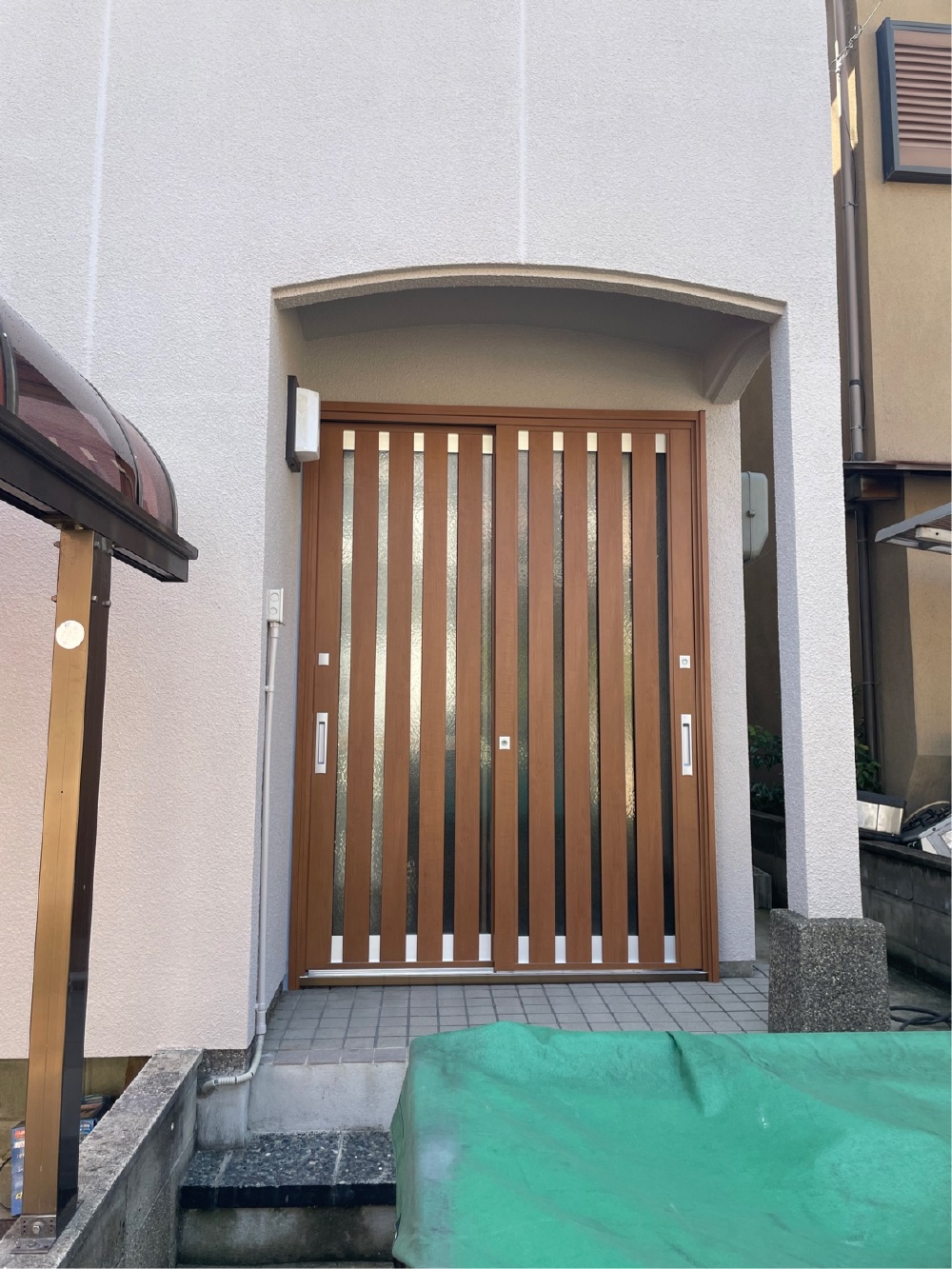

玄関ドア

玄関ドア

カバー工法で玄関ドアのやり替えをしました。
網戸付きでお施主様は大変喜ばれておりました♪

27. 2023年03月25日
工事完了

工事完了

今回の大きなテーマである、子供部屋3部屋の間仕切り。上は開口しており、採光・通風など考慮しております。
